De vernieuwing van het dorpscentrum in Denderleeuw omvat verschillende projecten, zowel van het lokaal bestuur als van private bouwondernemingen. Op deze pagina kan je de planning van de werken aan de publieke ruimte in het centrum raadplegen.
Uiteraard is dergelijke planning altijd afhankelijk van allerlei (weers-)omstandigheden. In geval van wijzigingen in de planning wordt dit ook op deze pagina aangepast, zodat je hier steeds een actuele stand van zaken vindt.
Bekijk meteen de huidige fase van de werken
Vooraf
Met de campagne Denderleeuw in Beweging werden op 16 maart 2023 de plannen van 11 grote infrastructuurprojecten voorgesteld aan het publiek.
Specifiek voor de heraanleg van de publieke ruimte was er op 11 mei 2023 een grote infomarkt, waarna de plannen werden uitgewerkt en goedgekeurd op 7 maart 2024. Daarna gingen de nutsmaatschappijen aan de slag met de voorbereidende nutswerken in de straten rond het Dorp.

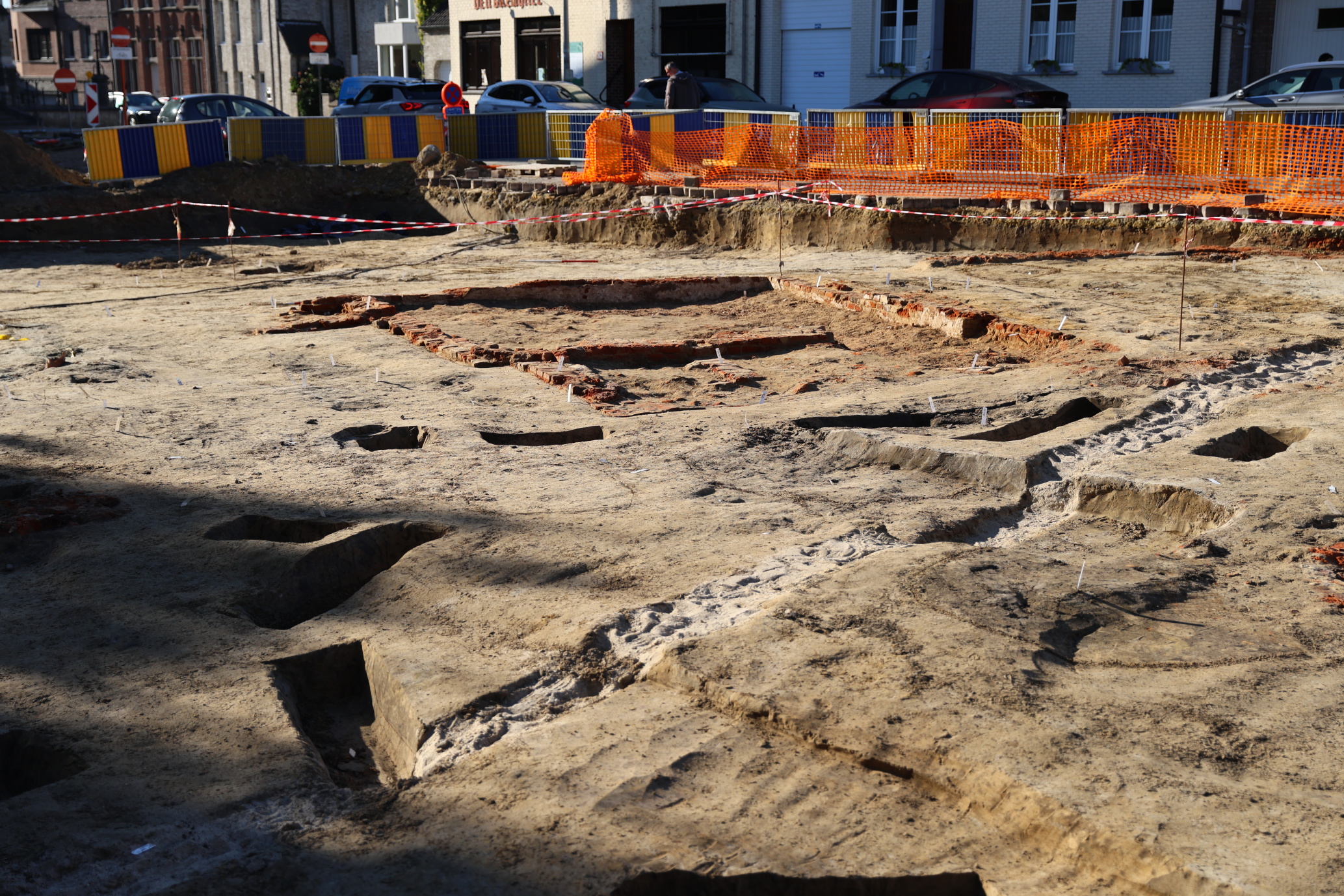

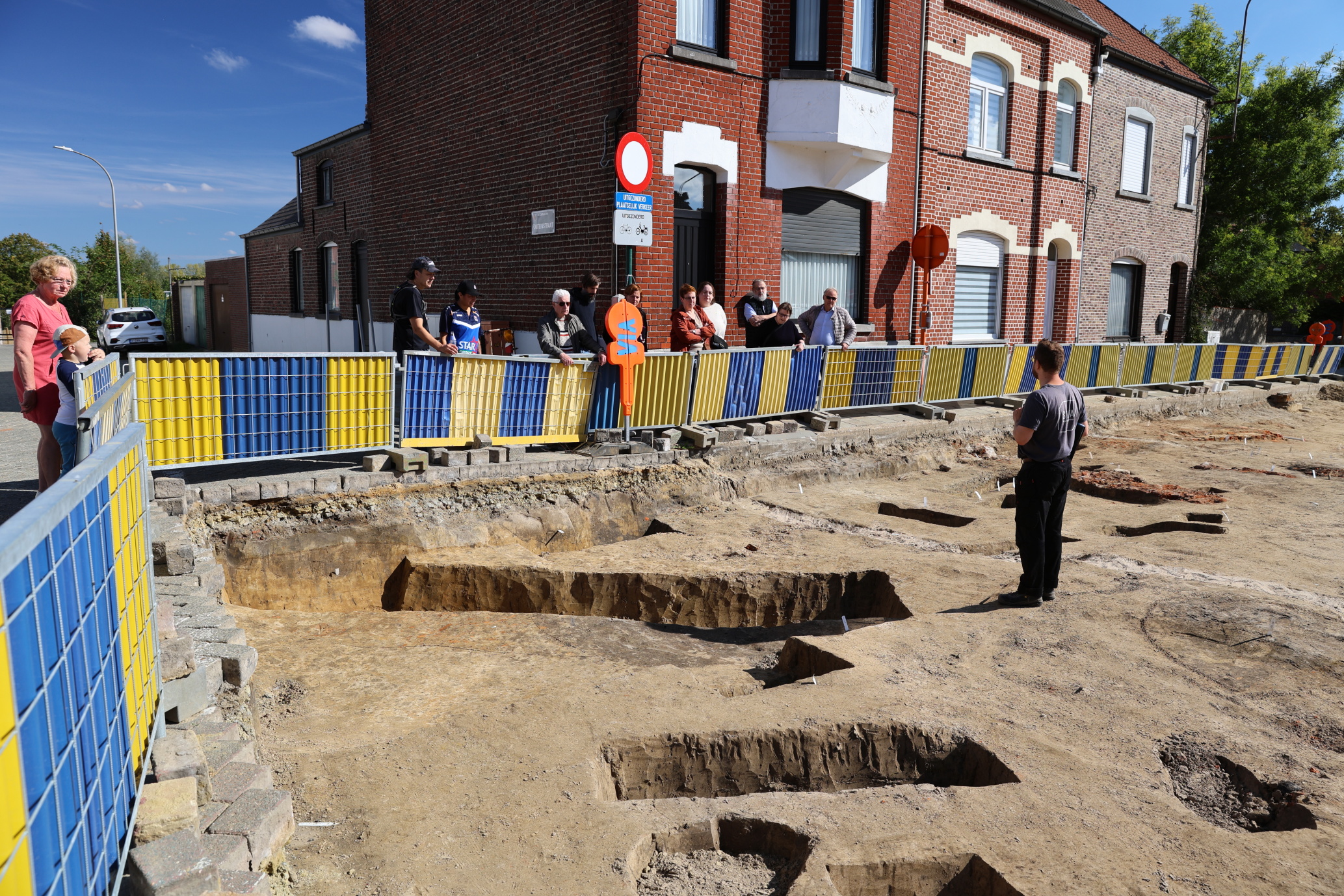

Ook al in 2024 werden enkele proefsleuven aangelegd in het dorpscentrum om het bewaarde archeologische erfgoed in te schatten.

Vanaf mei 2025 ging het Team Archeologie dan van start met de eigenlijke archeologische opgravingen in het dorpscentrum. De werken verlopen gefaseerd in verschillende zones. In elke zone wordt het archeologisch onderzoek gevolgd door rioleringswerken en de afwerking aan de wegenis en de openbare ruimte.
Planning werken

12 mei - 15 juli 2025 (afgerond)

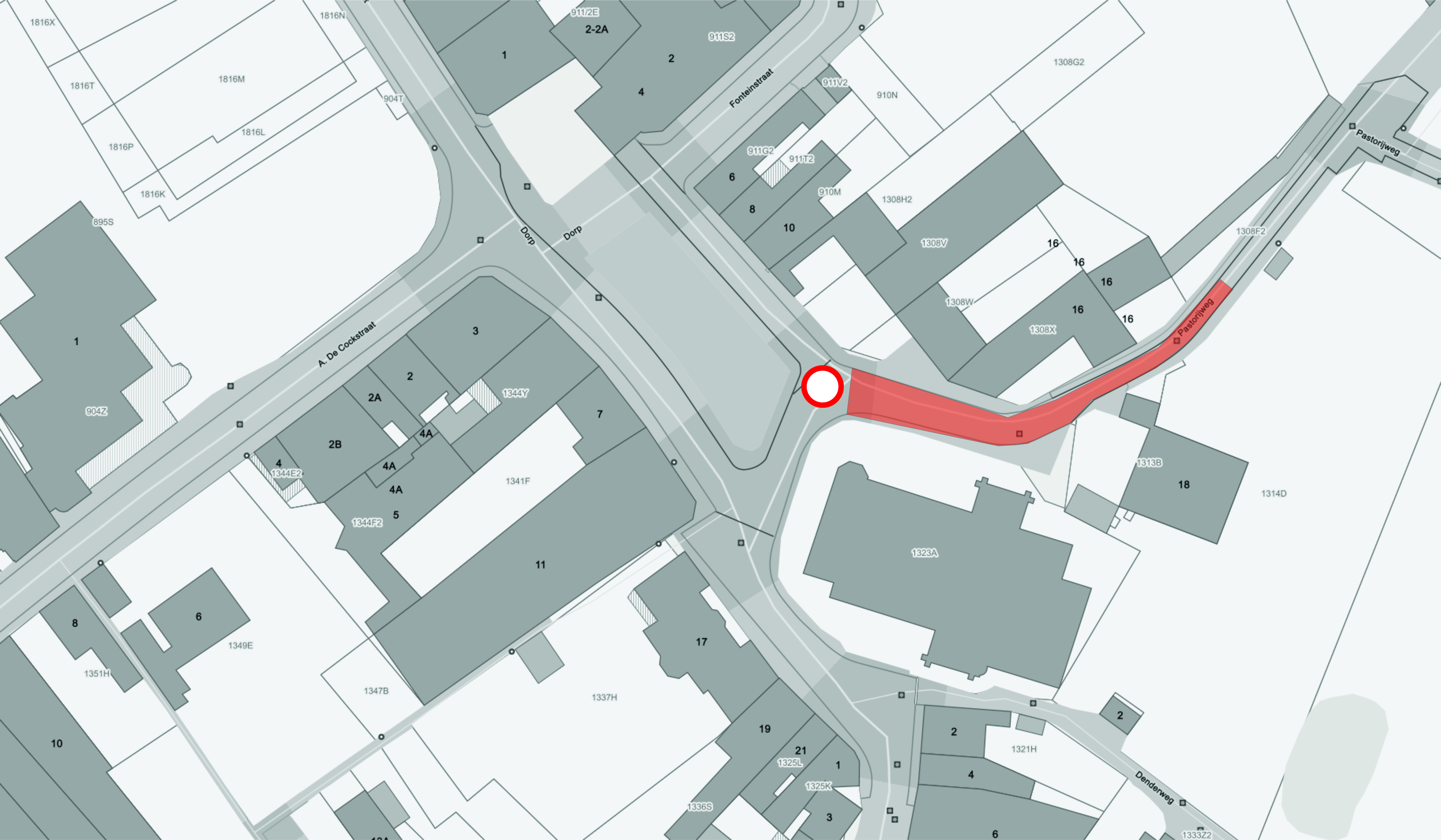

Op 12 mei gaan de archeologische opgravingen van start in werfzone 1 (zie plan bovenaan).
Hiervoor wordt de Pastorijweg volledig afgesloten en is er daar dus geen gemotoriseerd verkeer mogelijk. Enkel voetgangers en fietsers hebben doorgang. Leveringen voor Hof ter Leeuwe kunnen gebeuren via de Fonteinstraat.
30 juni - 20 augustus (afgerond)
In deze fase verplaatst het Team Archeologie van SOLVA zich naar zone 2 op het Dorp voor de kerk. Ook de werken in zone 1 zijn nog aan de gang.
Doorgaand verkeer komende van de Moreelstraat richting Dorp is nog mogelijk. Enkel in de Pastorijweg is er geen doorgang voor gemotoriseerd verkeer. Voetgangers en fietsers (met fiets aan de hand) kunnen door.

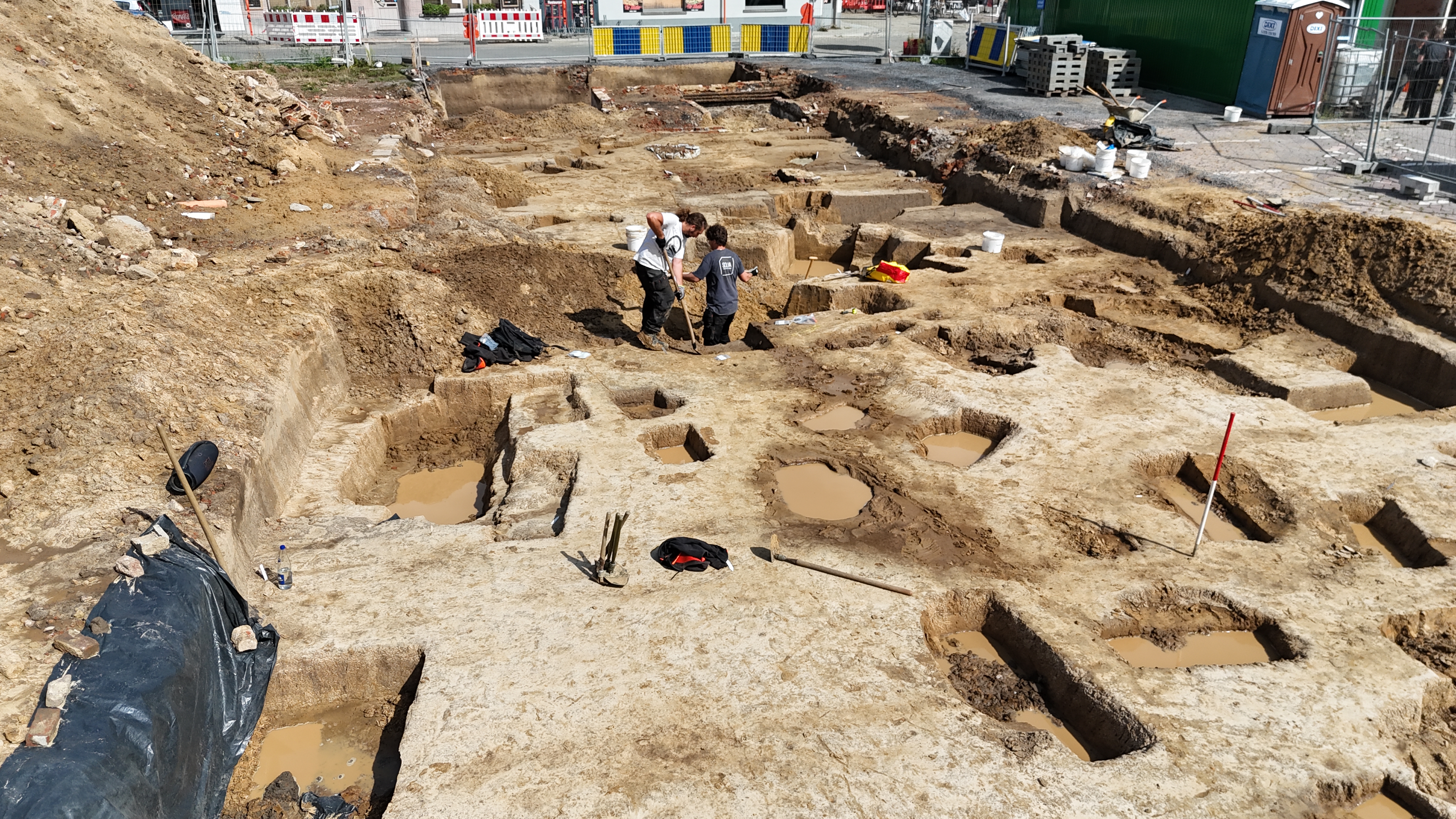

22 augustus - 12 september 2025 (afgerond)

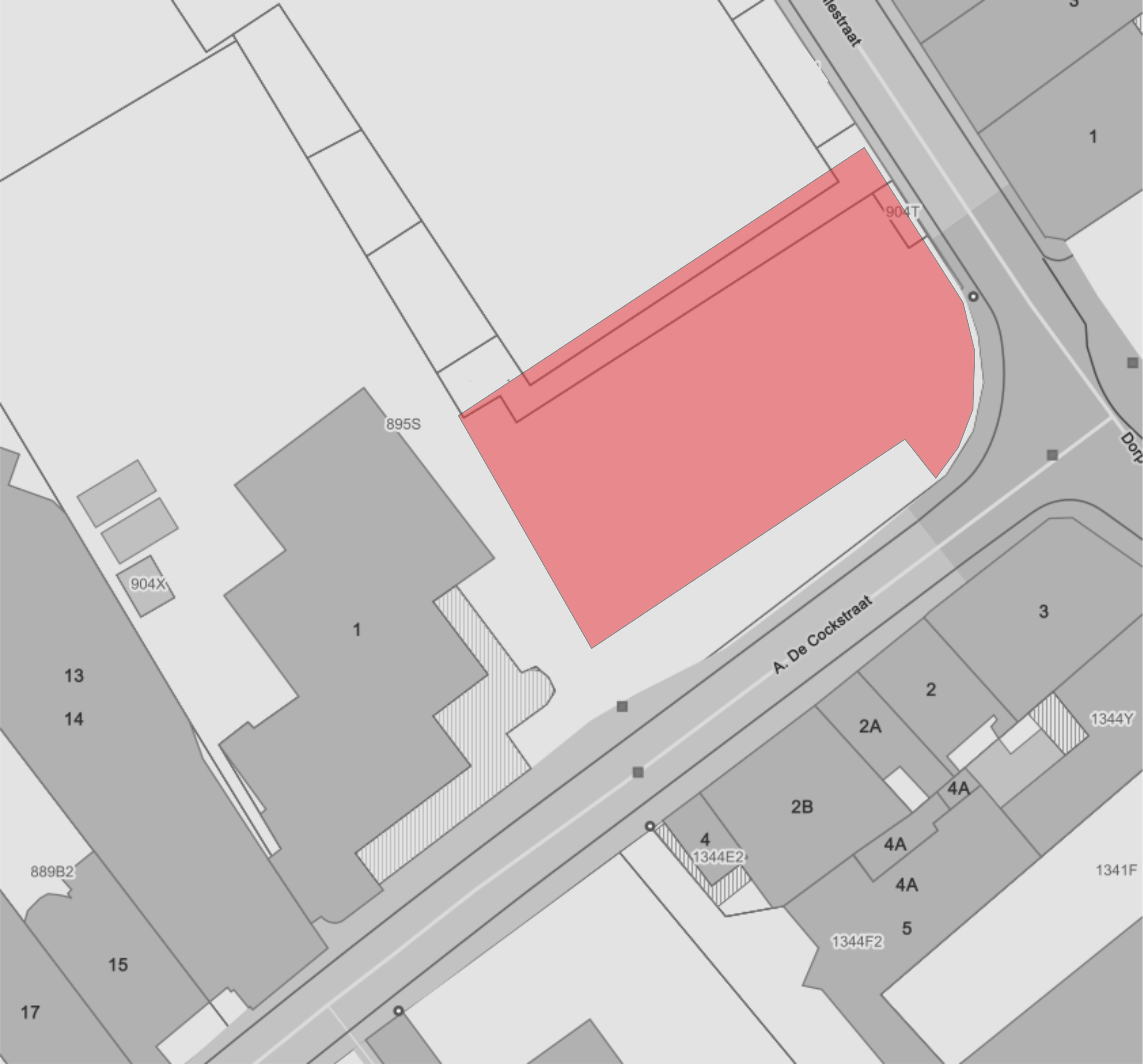

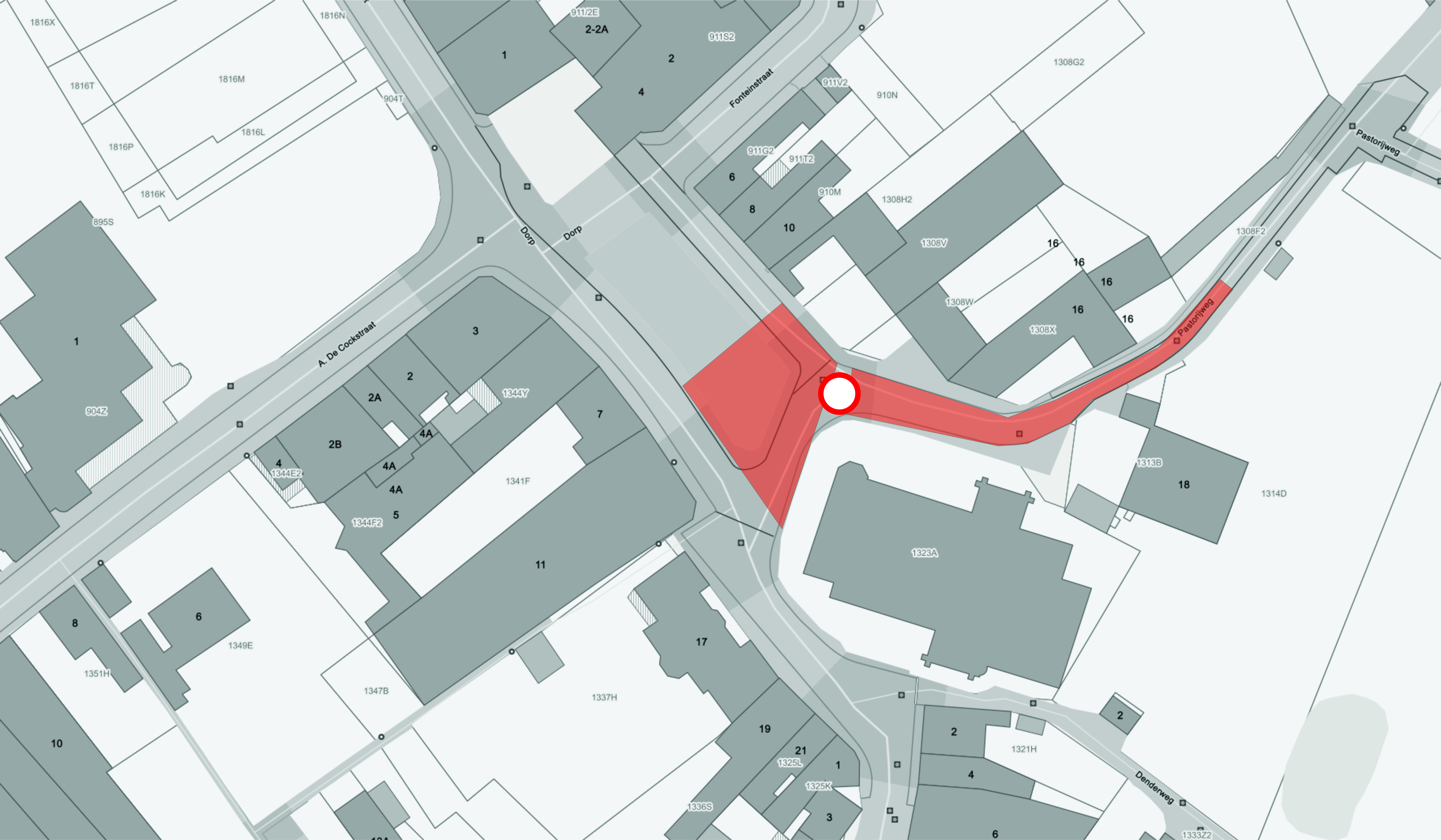

Door een verschuiving in de planning zal fase 3 van het archeologisch onderzoek niet zoals oorspronkelijk voorzien plaatsvinden op het Dorp, maar verplaatst worden naar de parking tussen het Administratief Centrum en de Guido Gezellestraat (zone 11). Deze werken gaan van start op donderdag 22 augustus 2025 en zullen naar verwachting 3 tot 4 weken duren, afhankelijk van de weersomstandigheden en de vorderingen op het terrein.
Aansluitend op deze fase worden de werken op het dorpsplein hervat (zone 2 en 3). Hierbij zal er tijdelijk een omleiding voorzien worden.
Voor deze werkzaamheden worden geen straten afgesloten waardoor er geen wegomleidingen gelden. De parkeerplekken voor het gemeentehuis zullen tijdens de periode van de werkzaamheden niet beschikbaar zijn.

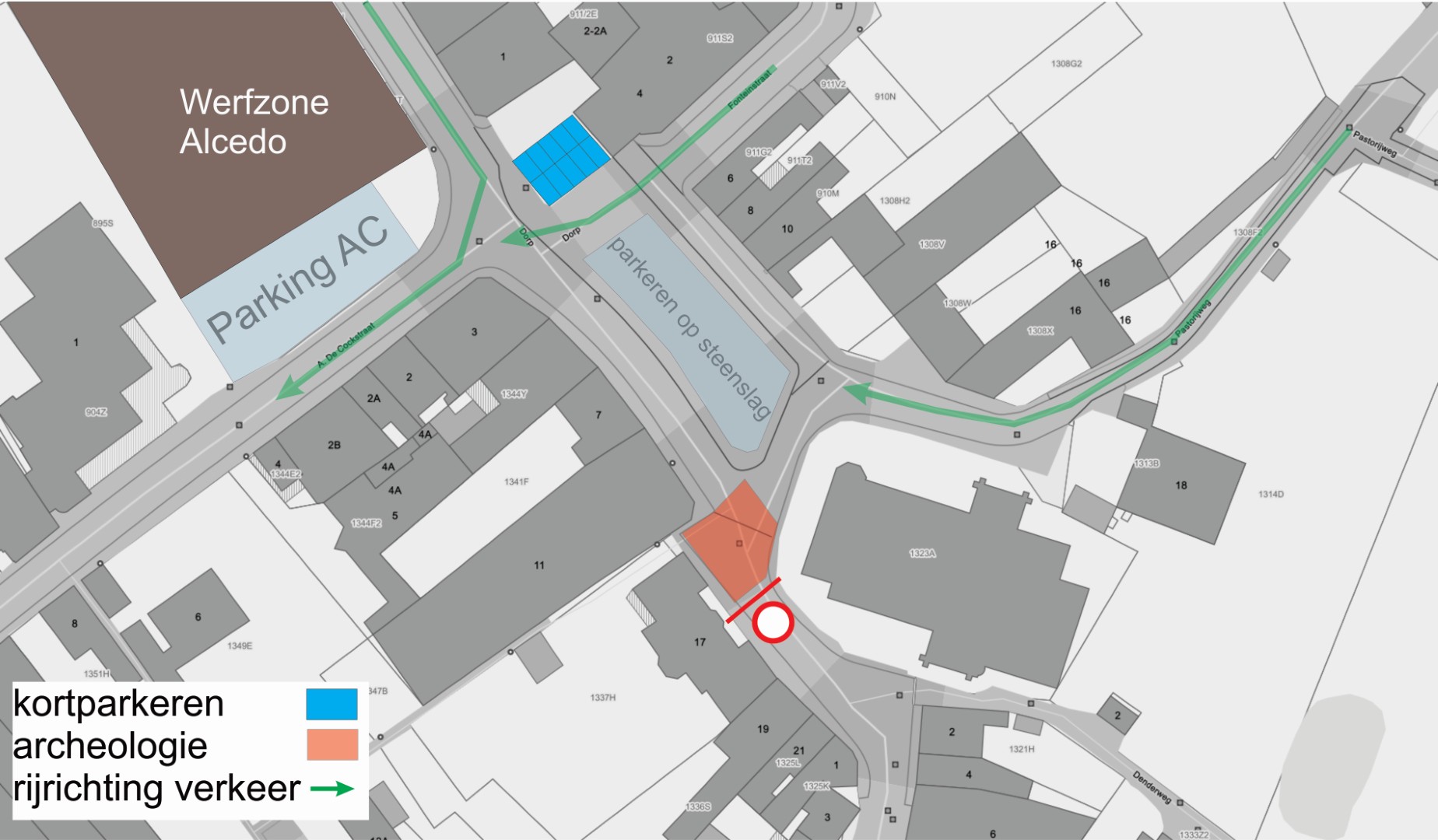

15 september - 20 oktober 2025 (afgerond)

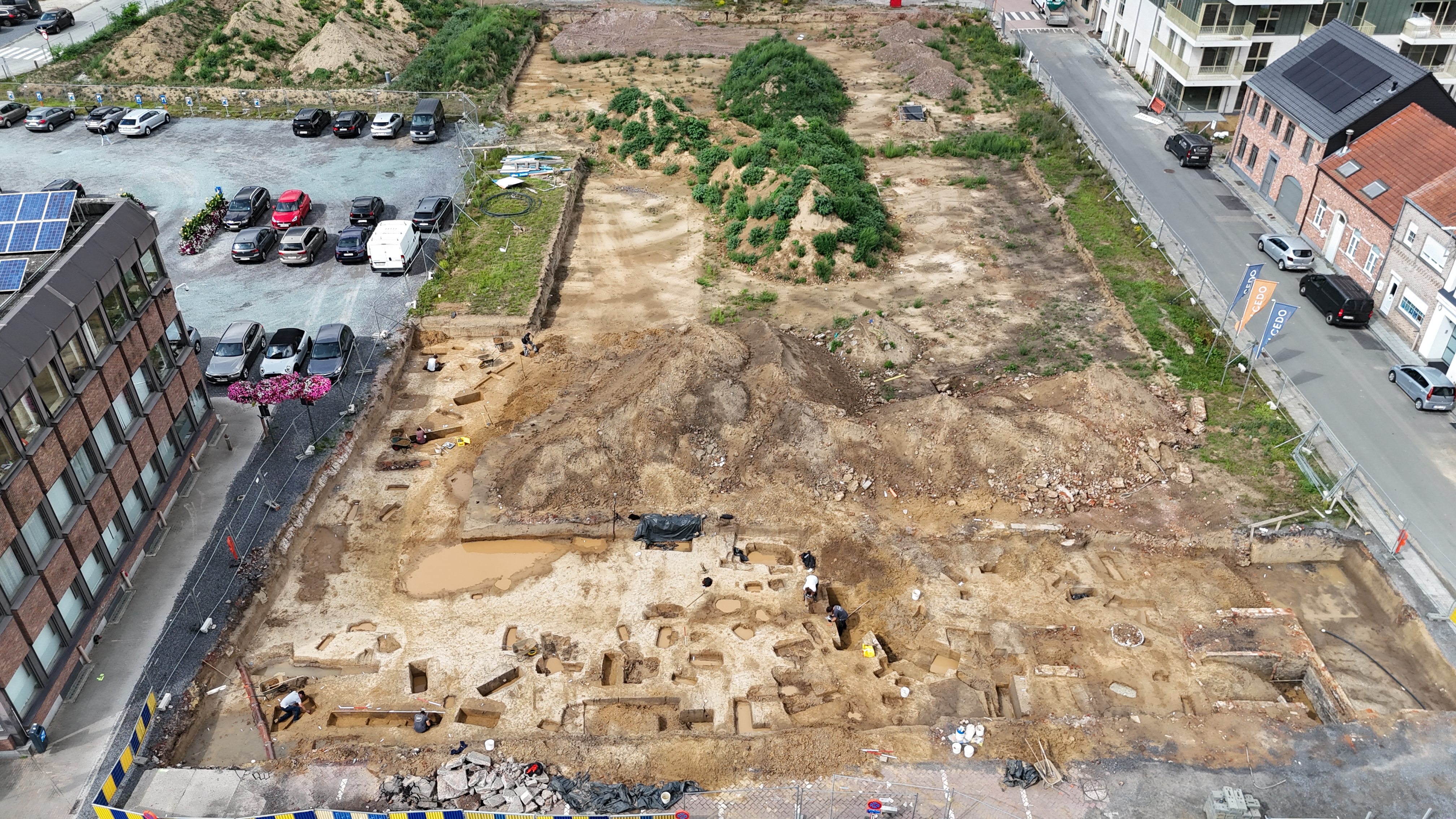

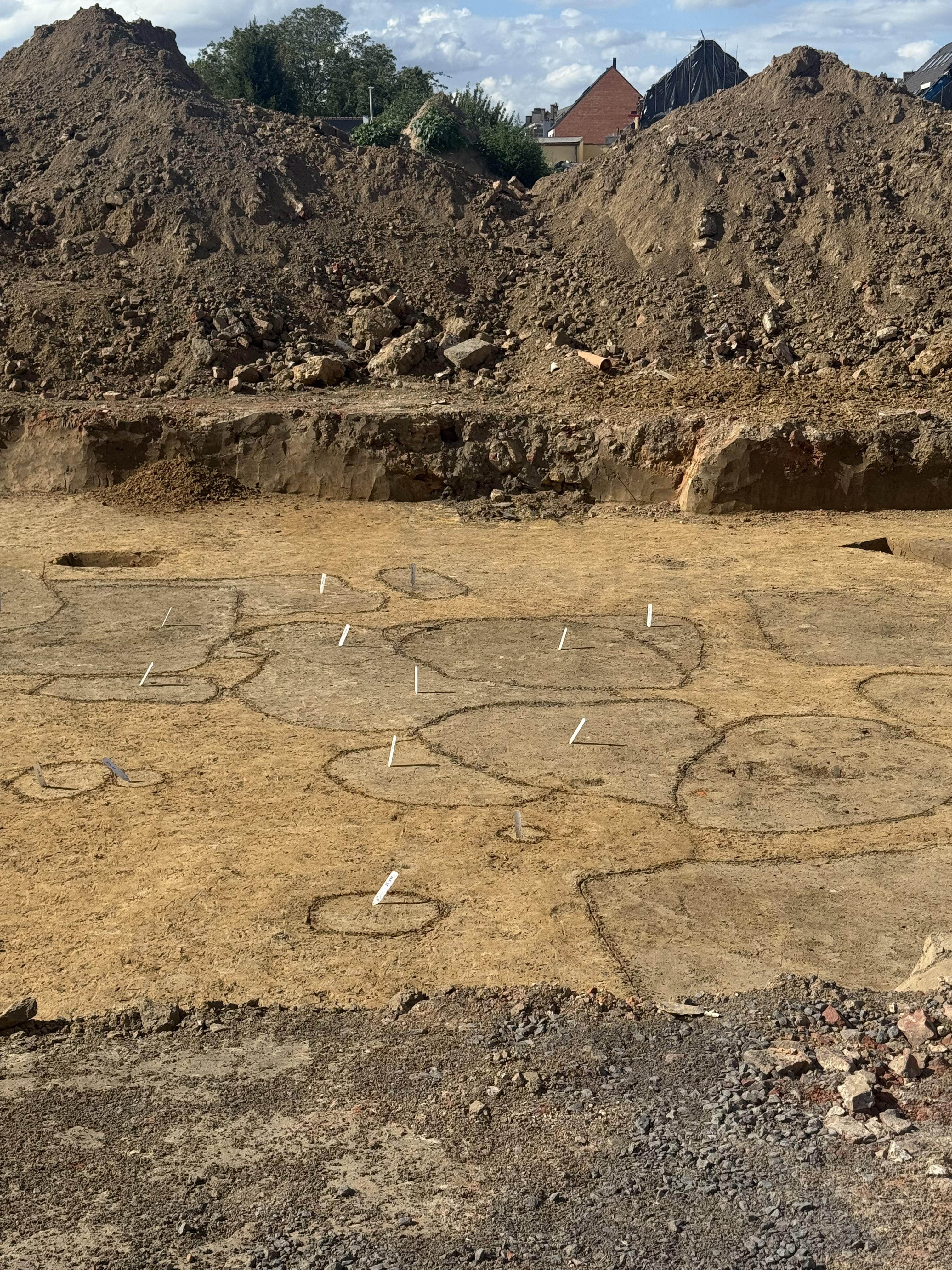

In deze fase wordt zone 3 open gelegd voor archeologisch onderzoek. Het dorpsplein is dus afgezet als werfzone.
Er is geen hinder voor doorgaand verkeer komende vanuit de Moreelstraat en de Fonteinstraat. Deze laatste is deels afgesloten ter hoogte van het Dorp gedurende deze fase. Gemotoriseerd verkeer kan beurtelings passeren.
Voetgangers en fietsers kunnen langs de Pastorijweg naar het Denderpark en de Schiptrekkersbrug, maar wel over 'minder hinder steenslag'. Hof ter Leeuwe blijft beter bereikbaar via de Fonteinstraat.

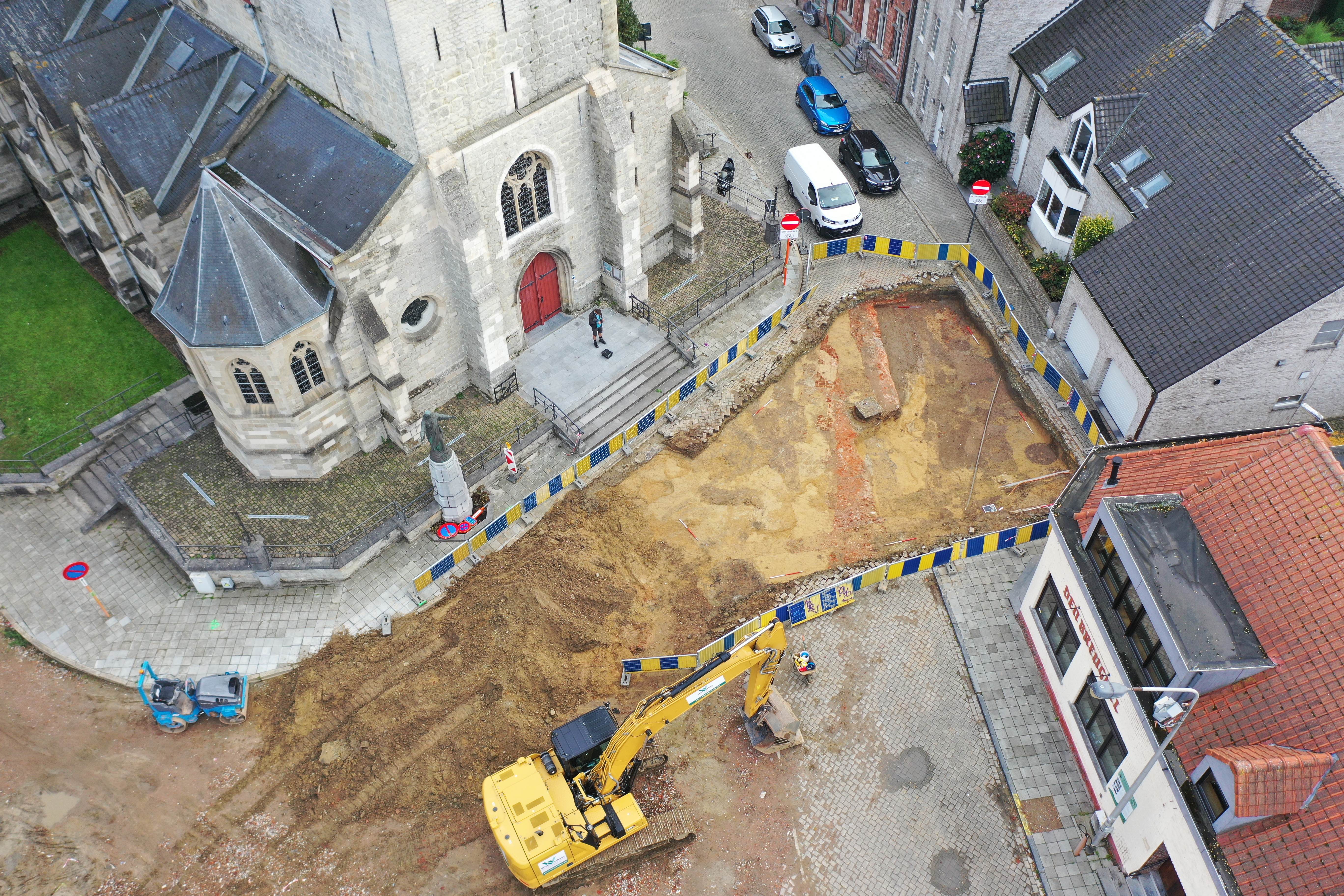

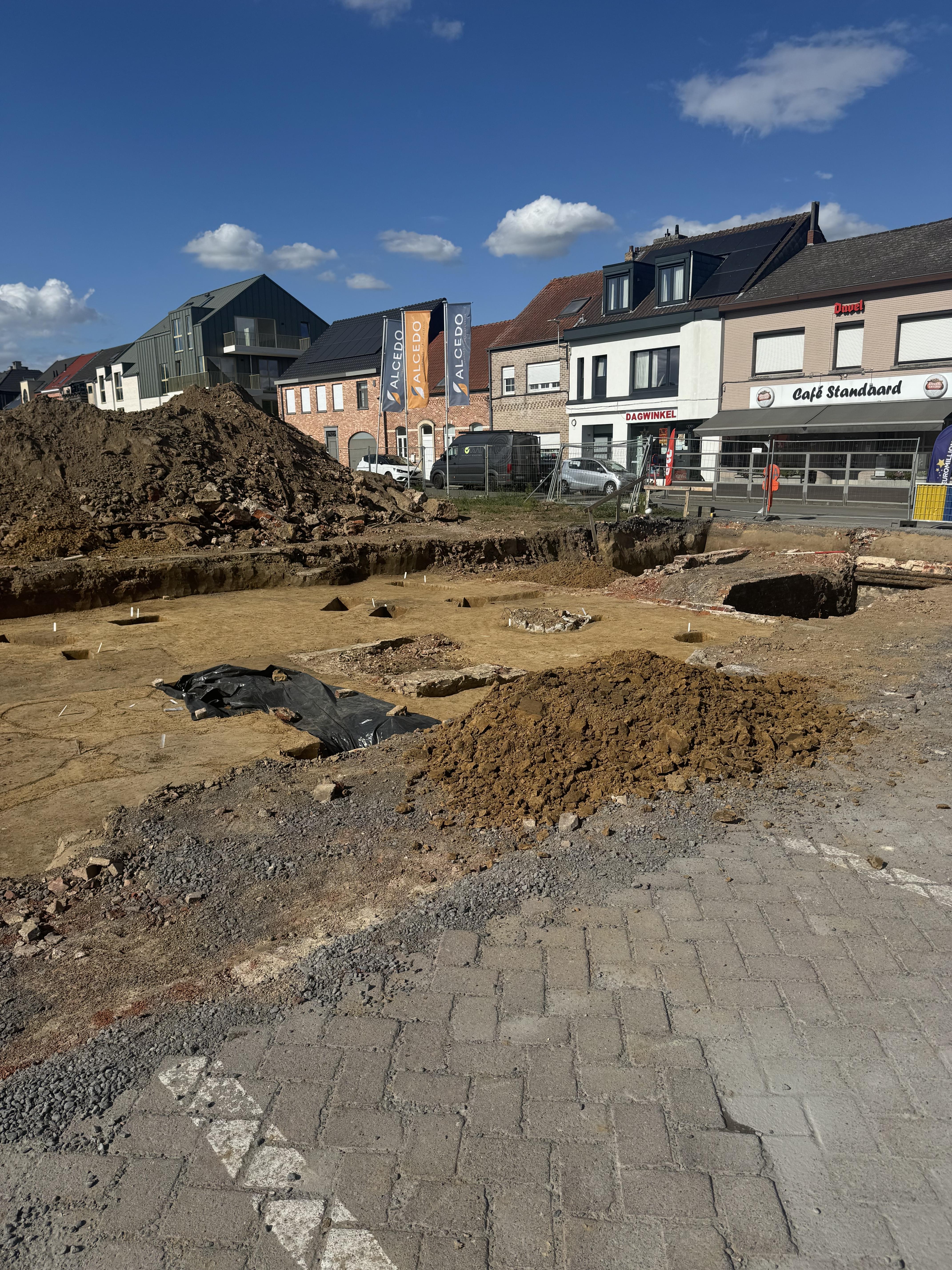

Begin oktober start een aannemer, in opdracht van het bedrijf BOPRO, met de grondwerken voor het private woonproject Alcedo. De grondwerken worden uitgevoerd voor de bouw van een ondergrondse parking en 3 woonblokken.
Door de uitbreiding van de werfzone voor Alcedo en de archeologische werken is de parkeergelegenheid in de omgeving van het administratief centrum verminderd. Zowel aan de voor- als achterkant van het AC worden extra parkeerplekken voor kortparkeren voorzien voor bezoekers aan de handelszaken en het gemeentehuis.

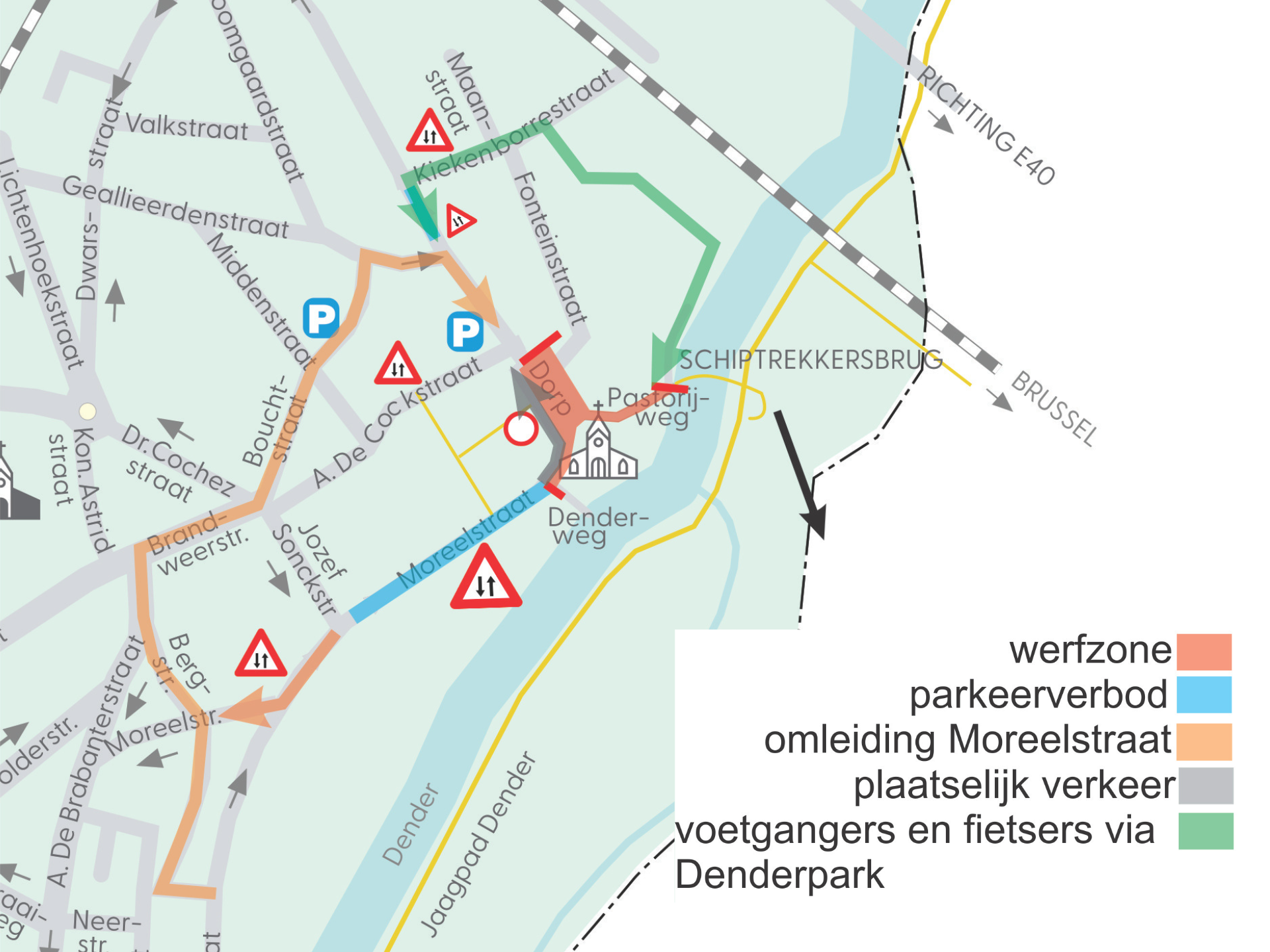

20 oktober - 30 oktober 2025 (afgerond)

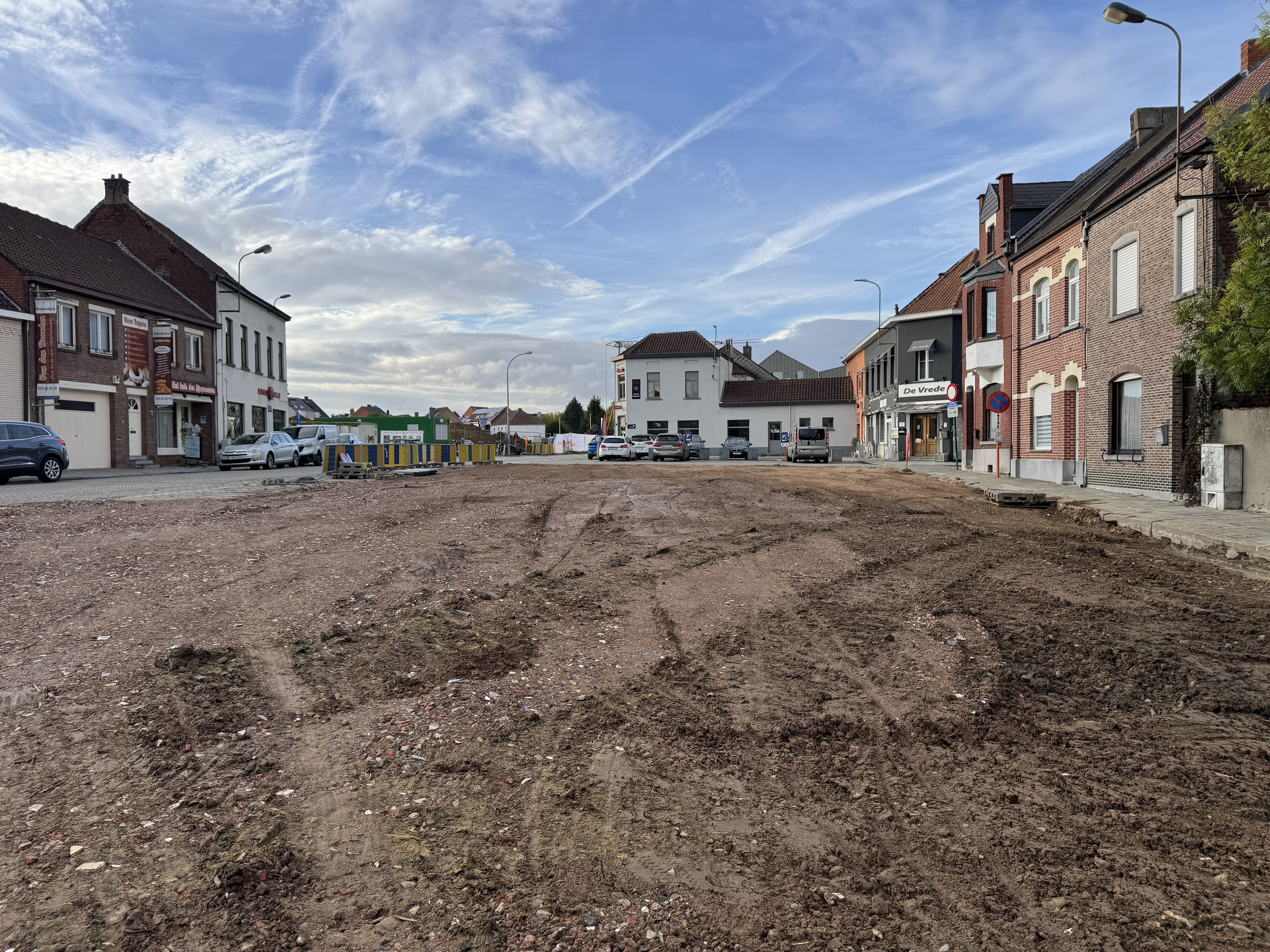

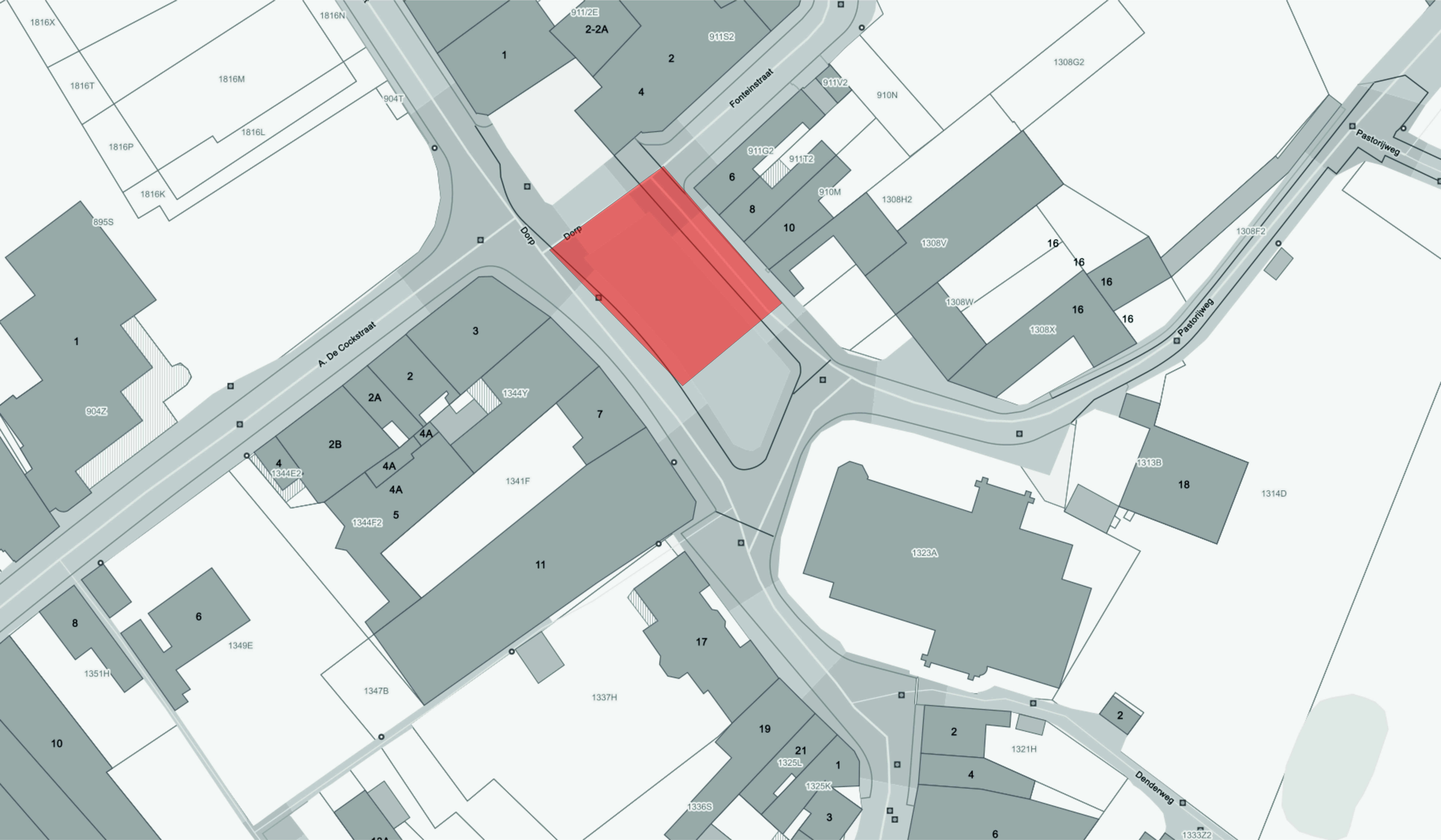

Vanaf 20 oktober zijn er archeologische opgravingen in zone 4. Hierdoor moet de Moreelstraat afgesloten worden en is er dus geen gemotoriseerd verkeer mogelijk tussen Moreelstraat en Dorp. Voetgangers en fietsers, met de fiets aan de hand, kunnen zich langs de opgravingszone verplaatsen.
Het eenrichtingsverkeer in de Moreelstraat wordt tijdelijk opgeheven. Er mag hier dus in twee richtingen gereden worden. Er komt een parkeerverbod zodat voertuigen elkaar kunnen kruisen.
De buurtparking in de Moreelstraat blijft bereikbaar. De parkeerplaatsen voor de ingang van het Administratief Centrum blijven beperkt. Wel worden op het Dorp enkele bijkomende parkeerplaatsen gecreëerd. Voor café De Vrede komen er 10 plaatsen voor kortparkeren (max. 1 uur). En zone 3 van het dorpsplein worden toegankelijk gemaakt met 'minder hinder steenslag'. Ook hier kan je in deze fase parkeren.
Vanaf 24 oktober wordt tijdelijk tweerichtingsverkeer ingevoerd in de A. De Cockstraat (vanaf het Dorp tot de Middenstraat). In dit deel van de straat zullen ook maar een beperkt aantal parkeerplaatsen behouden blijven voor een vlotte doorgang van het verkeer.
Zaal Den Breughel en de lokale handelaren blijven bereikbaar via het Dorp (via de Fonteinstraat, Guido Gezellestraat of A. De Cockstraat).
3 november - 14 november 2025 (afgerond)
Vanaf 3 november werkt het Team Archeologie van SOLVA in zone 5 (de rijweg op het Dorp) en de onderste helft van zone 7 (kruispunt Guido Gezellestraat – Dorp – Fonteinstraat – A. De Cockstraat.
Na beëindigen van zone 5 en een deel van zone 7 start de volgende fase in zone 10. Hierdoor zal de Fonteinstraat ter hoogte van het Dorp afgesloten zijn.
Ter voorbereiding van de rioleringswerken in de Pastorijweg (zone 1) en het onderste deel van het Dorp (zone 4 tot aan de kassei in de Moreelstraat) wordt in de Pastorijweg vlakbij de Schiptrekkersbrug een grote kraan geplaatst om damwandplanken in de grond te duwen.
Voor de veiligheid van de fietsers en voetgangers is het noodzakelijk om de Schiptrekkersbrug af te sluiten. Dit gebeurt vanaf 7 november. Fietsers op het jaagpad moeten dus omrijden via Teralfene, de Thontlaan of de Kasteelstraat. Ook vanaf de fietssnelweg in het Denderpark kan je de brug niet meer bereiken.

De slipway aan de Dender kan eveneens niet gebruikt worden.
Ook het dorpsplein wordt afgesloten voor doorgaand verkeer. Enkel vrachtvervoer voor de werfzone wordt toegelaten. De Moreelstraat blijft tweerichtingsstraat, met een parkeerverbod om het verkeer in goede banen te leiden. De wegomlegging vanuit de Moreelstraat richting centrum gaat dus ook nog steeds via de Bergstraat en Brandweerstraat.
In de A. De Cockstraat blijft eveneens tijdelijk tweerichtingsverkeer mogelijk tussen de Middenstraat en het Dorp.
17 november - 19 december 2025 (afgerond)
De archeologische werken focussen zich in deze periode op zone 10 ter hoogte van café De Vrede en zone 9 in de Fonteinstraat. Er is geen doorgang meer mogelijk van de Fonteinstraat naar het Dorp.
Gemotoriseerd verkeer komende van Thontlaan volgt een omleiding via Kiekenborrestraat en G. Gezellestraat. Die laatste zal tijdelijk tweerichtingsverkeer worden in het deel tussen Geallieerdenstraat en Kiekenborrestraat. Voetgangers en fietsers, met de fiets aan de hand, zullen zich langs de opgravingszone kunnen verplaatsen.
De plaatsen voor kortparkeren in zone 10 verdwijnen aan café De Vrede. Er komen nieuwe plaatsen voor kortparkeren op het gemeenteplein (5 plaatsen) en in de A. De Cockstraat (2 plaatsen). Hof ter Leeuwe blijft bereikbaar via de Fonteinstraat.
Na het afronden van elke fase van het archeologisch onderzoek komt er in de zone ‘minder hinder steenslag’. Plaatselijk verkeer mag rijden en/of parkeren op deze steenslag, tenzij de zone ingenomen is als werfzone. In dat geval zal dit duidelijk gesignaleerd zijn. Van zodra er in zone 5 steenslag ligt, kan plaatselijk verkeer daarom opnieuw tijdelijk door vanuit de Moreelstraat naar het Dorp.
In de week van 15 december starten de voorbereidingen voor de rioleringswerken in de Pastorijweg (zone 1) en het onderste deel van het Dorp (zone 4 tot aan de kassei in de Moreelstraat).
Het dorpsplein en de Pastorijweg worden vanaf dan opnieuw volledig afgesloten voor doorgaand verkeer. Enkel vrachtvervoer voor de werfzone wordt toegelaten. De Moreelstraat blijft tweerichtingsstraat, met een parkeerverbod om het verkeer in goede banen te leiden. De wegomlegging vanuit de Moreelstraat richting centrum gaat dus ook nog steeds via de Bergstraat en Brandweerstraat.
In de A. De Cockstraat blijft eveneens tijdelijk tweerichtingsverkeer mogelijk tussen de Middenstraat en het Dorp.
De Schiptrekkersbrug is opnieuw open voor fietsers en wandelaars. Zij kunnen niet langs de Pastorijweg naar het centrum, maar dienen via het Denderpark en de Kiekenborrestraat een korte omleiding te nemen.

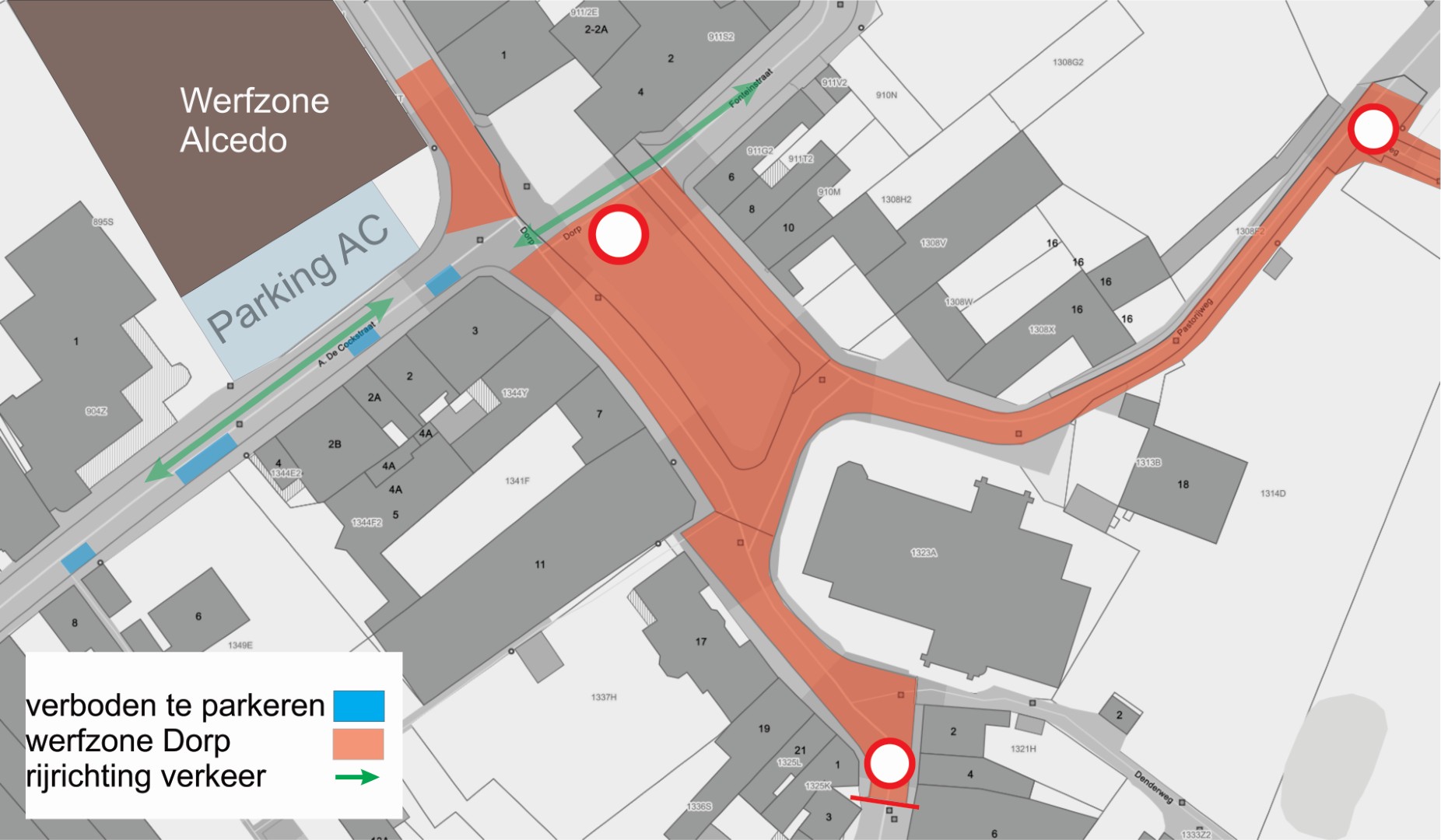

5 januari - 16 januari 2026 (afgerond)
Van 5 januari tot 16 januari 2026 werkt het Team Archeologie van SOLVA in zone 8 ter hoogte van Guido Gezellestraat 1. Aan de werfzone is geen doorgang mogelijk, net zoals op het Dorp. Voetgangers en fietsers, met de fiets aan de hand, zullen zich langs de opgravingszone kunnen verplaatsen.
Vanaf het bouwverlof eind december is er opnieuw verkeer mogelijk zijn tussen A. De Cockstraat en Fonteinstraat. Tijdens de werken in de Guido Gezellestraat is er een omleiding voor gemotoriseerd verkeer via A. De Cockstraat – Middenstraat – Bouchtstraat – Geallieerdenstraat – Guido Gezellestraat en in de andere richting via Geallieerdenstraat – Middenstraat – A. De Cockstraat.
Mogelijks starten op het einde van deze periode ook de rioleringswerken in de Pastorijweg (zone 1) en het onderste deel van het Dorp (zone 4 tot aan de kassei in de Moreelstraat). Het dorpsplein en de Pastorijweg worden vanaf dan opnieuw volledig afgesloten voor doorgaand verkeer. Enkel vrachtvervoer voor de werfzone wordt toegelaten.
De Moreelstraat blijft tweerichtingsstraat, met een parkeerverbod om het verkeer in goede banen te leiden. De wegomlegging vanuit de Moreelstraat richting centrum gaat dus ook nog steeds via de Bergstraat en Brandweerstraat. In de A. De Cockstraat blijft eveneens tijdelijk tweerichtingsverkeer mogelijk tussen de Middenstraat en het Dorp.
Fietsers kunnen de Schiptrekkersbrug gebruiken, maar kunnen het centrum enkel bereiken via het Denderpark en de Kiekenborrestraat.
19 januari - 23 januari 2026 (afgerond)

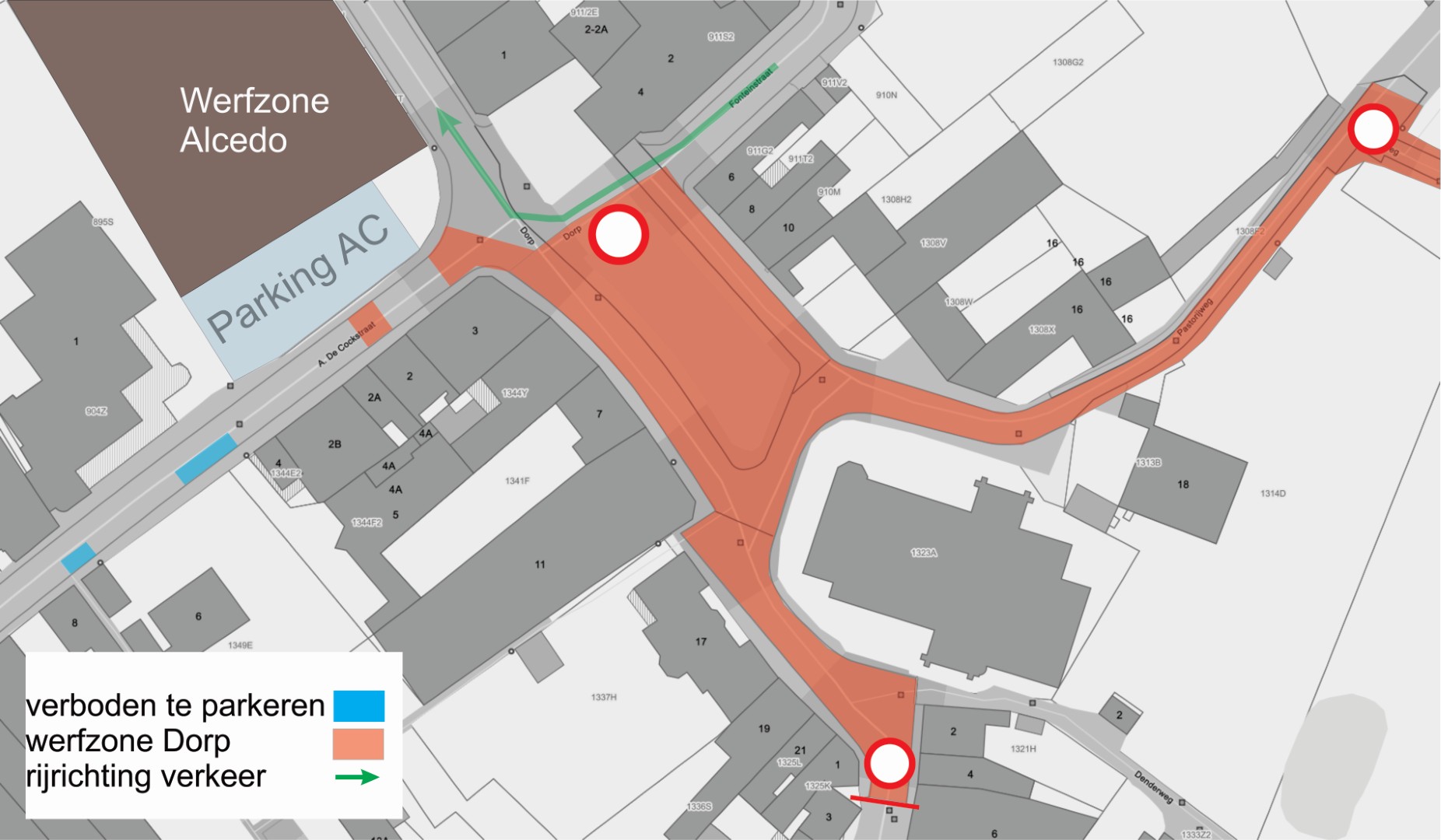

In de periode van 19 tot 23 januari 2026 verplaatsen de archeologische werken zich naar het begin van de A. de Cockstraat (zone 6). Opnieuw is er ter hoogte van de werfzone geen doorgang mogelijk voor gemotoriseerd verkeer. Er is geen hinder voor fietsers en voetgangers.
Verkeer vanuit de Fonteinstraat kan wel naar de Guido Gezellestraat, en omgekeerd. Verkeer van de A. De Cockstraat moet rijden via A. De Cockstraat – Middenstraat – Bouchtstraat – Geallieerdenstraat – Guido Gezellestraat. Het Dorp verlaten kan via de Fonteinstraat en de Guido Gezellestraat.
26 januari - eind maart 2026 (afgerond)
Op 2 februari 2026 start de laatste fase van het archeologisch onderzoek, met name op de parking voor het Administratief Centrum in de A. De Cockstraat. De parking wordt volledig afgesloten. Verder heeft deze fase geen invloed op het verkeer.

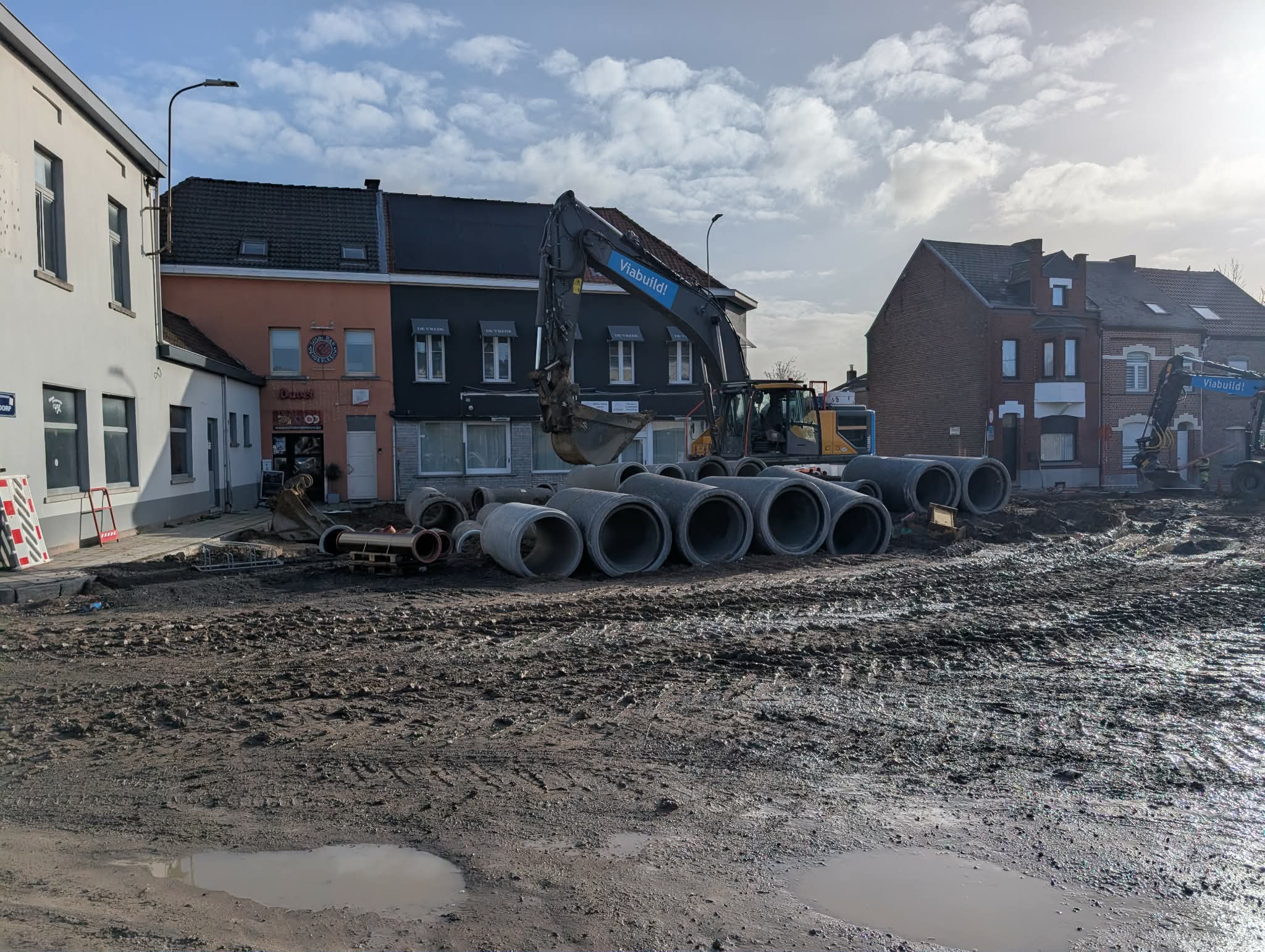

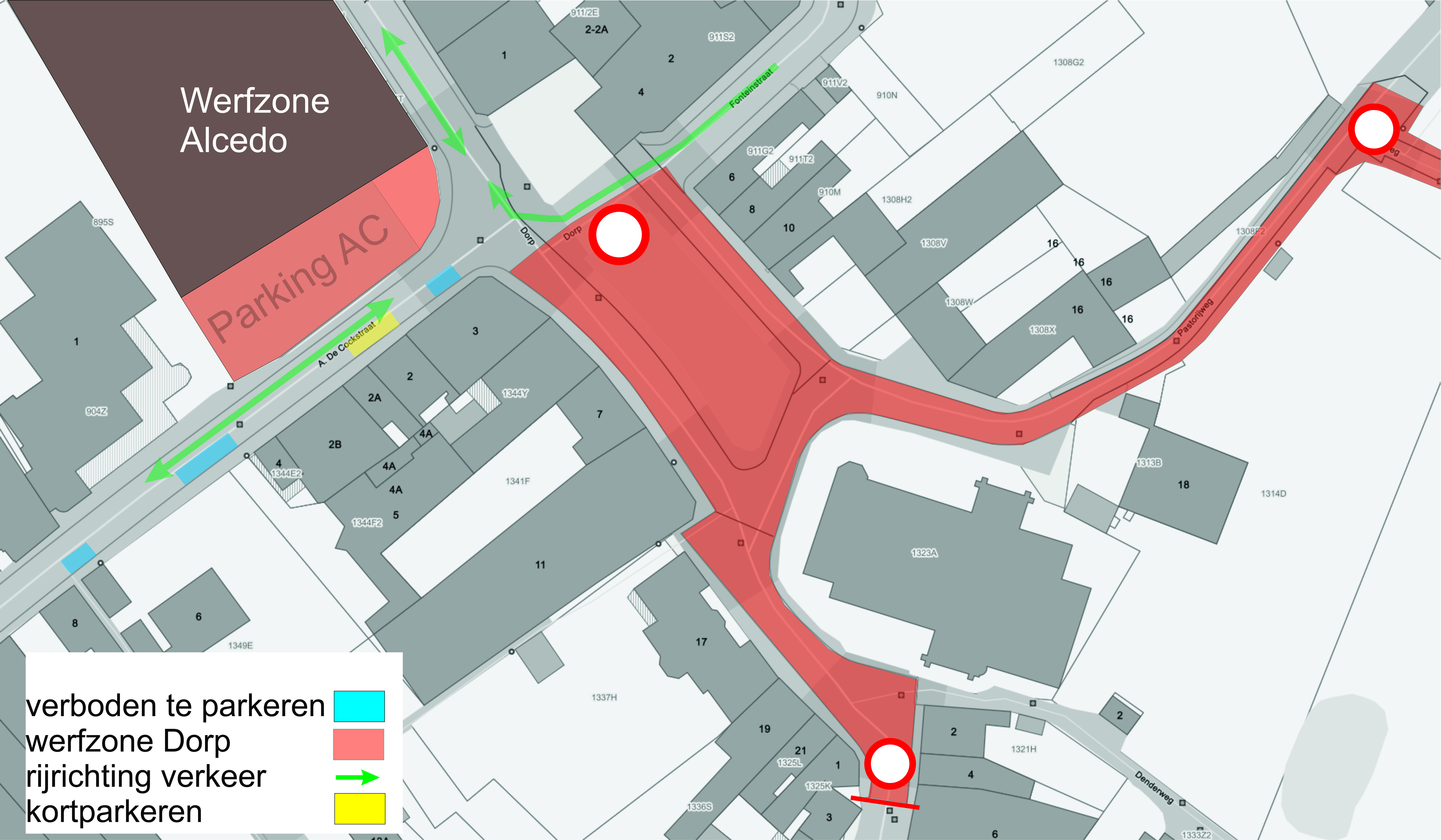

Vanaf 26 januari worden de eigenlijke rioleringswerken in de Pastorijweg (zone 1) en het onderste deel van het Dorp (tot aan de kassei in de Moreelstraat) uitgevoerd, gevolgd door de rioleringswerken op het dorpsplein zelf. Deze werken zullen vermoedelijk ongeveer zes weken duren onder gunstige omstandigheden.
Het dorpsplein blijft afgesloten en wordt gebruikt voor werfverkeer en opslagzone voor materialen. Na de rioleringswerken in de Pastorijweg en de Moreelstraat wordt dit deel afgewerkt in 'minder hinder steenslag'. Zo is doorgang voor plaatselijk verkeer mogelijk en kunnen fietsers en voetgangers ook passeren.
Ook in de Moreelstraat verandert de regeling niet: het verkeer kan in beide richtingen rijden, er is een parkeerverbod en de wegomlegging vanaf de Moreelstraat richting centrum verloopt via de Bergstraat. Dankzij deze maatregelen blijft de parking in de Moreelstraat bereikbaar.

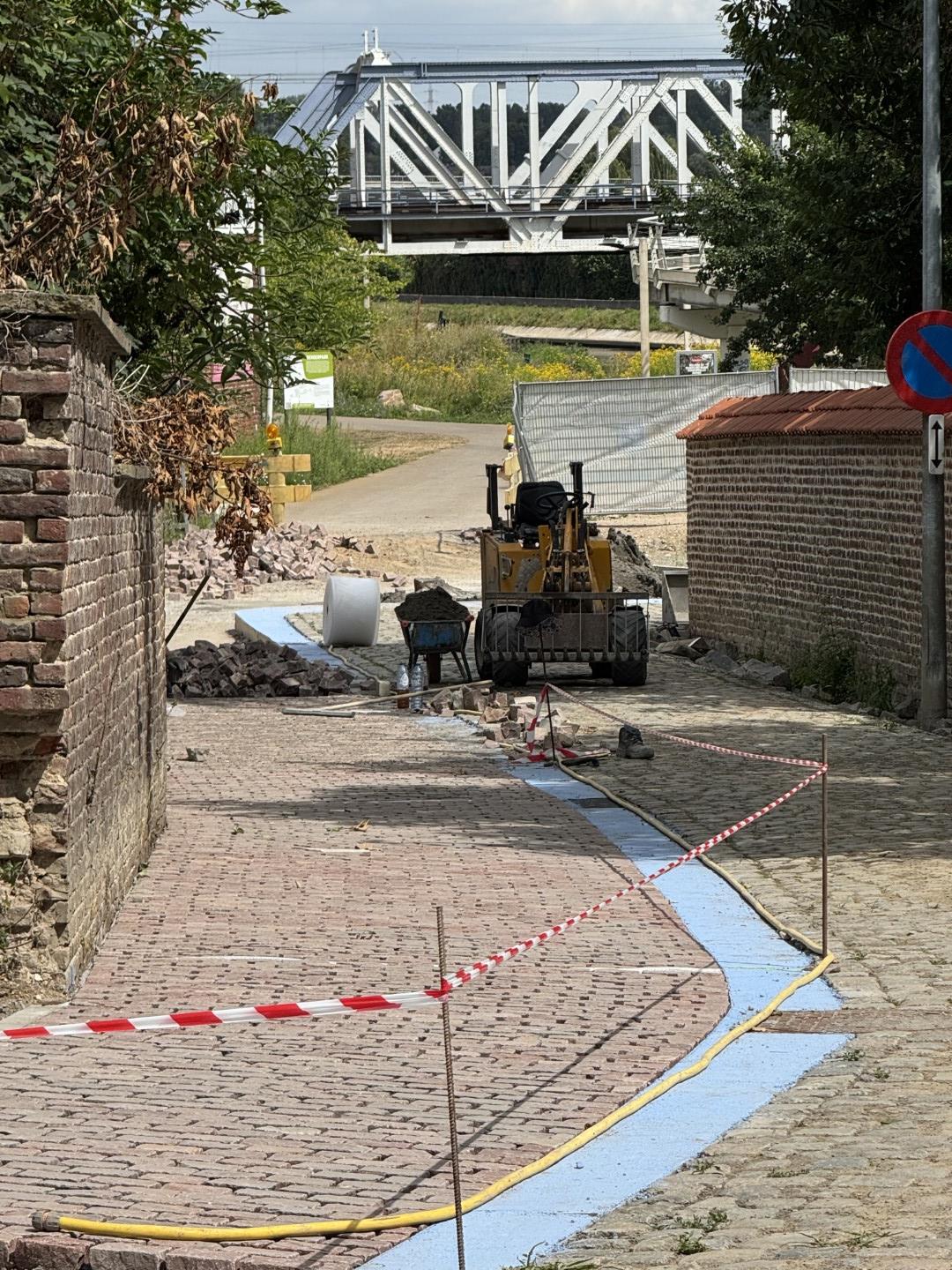

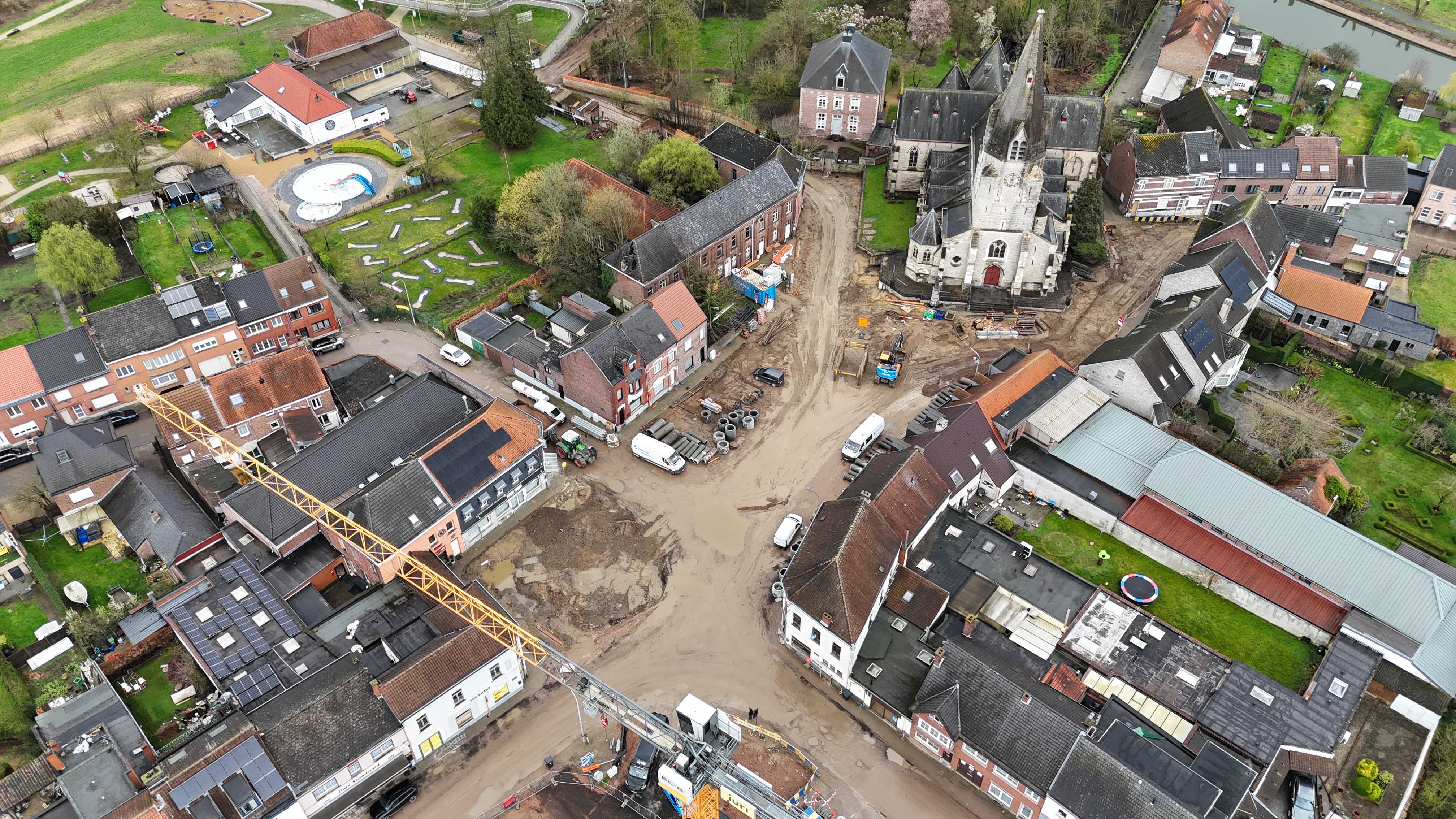

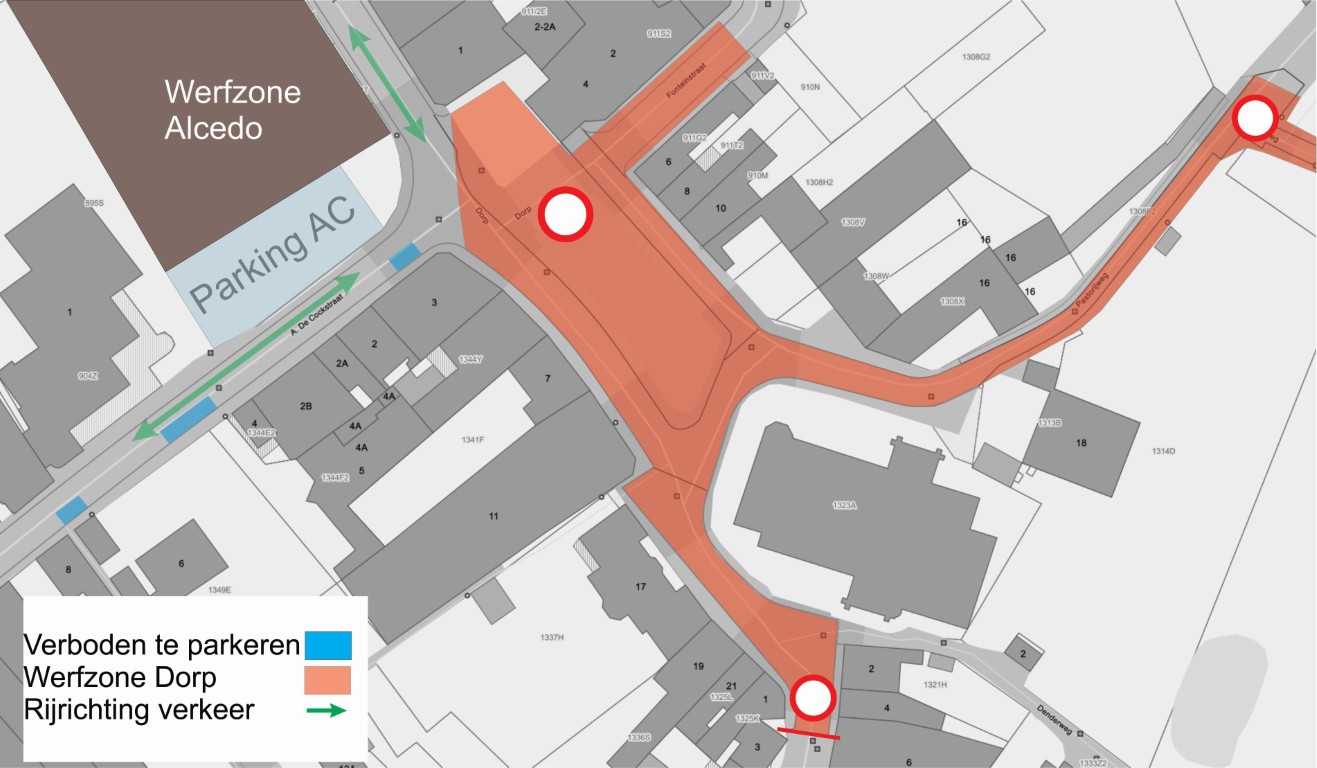

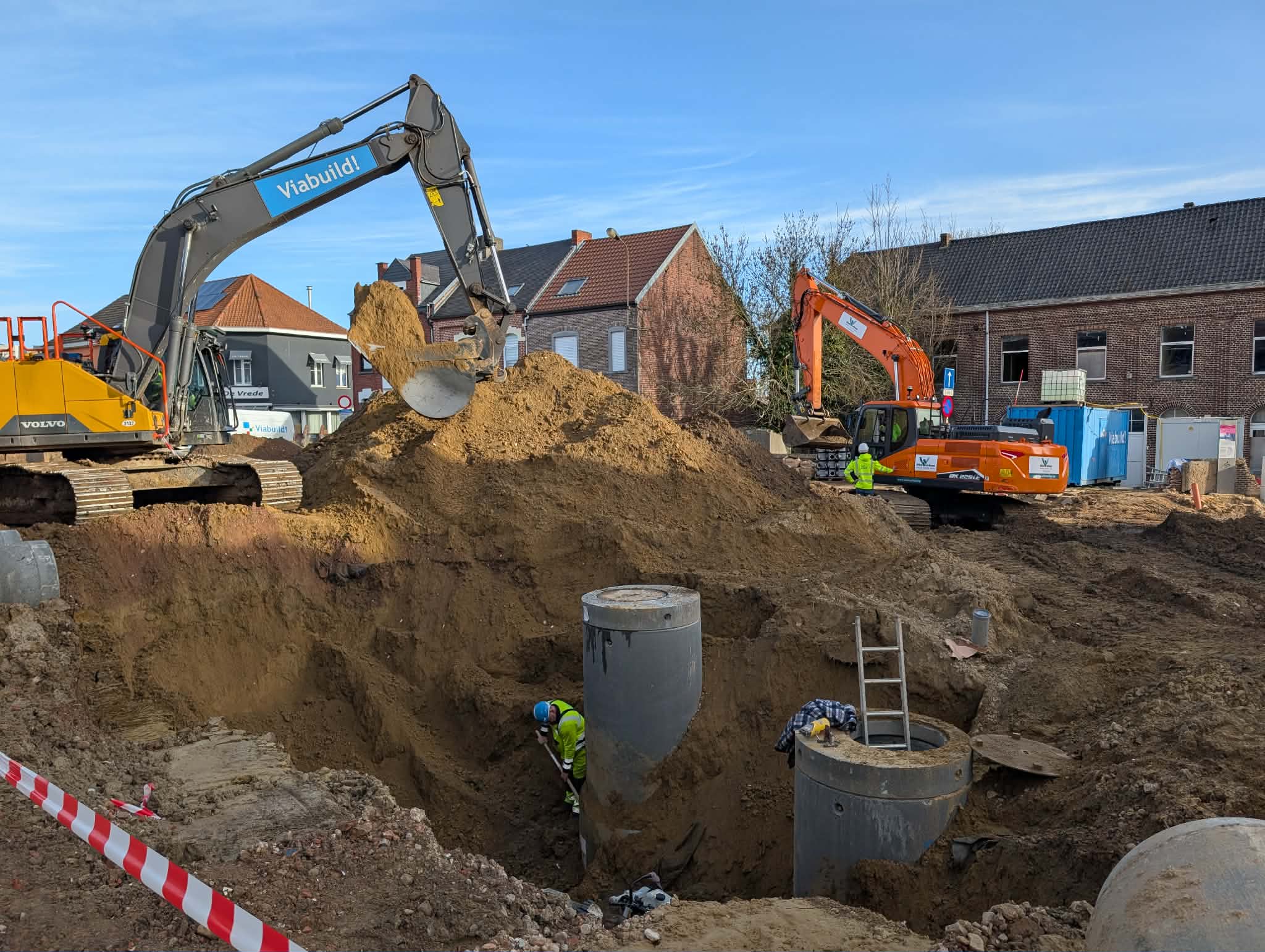

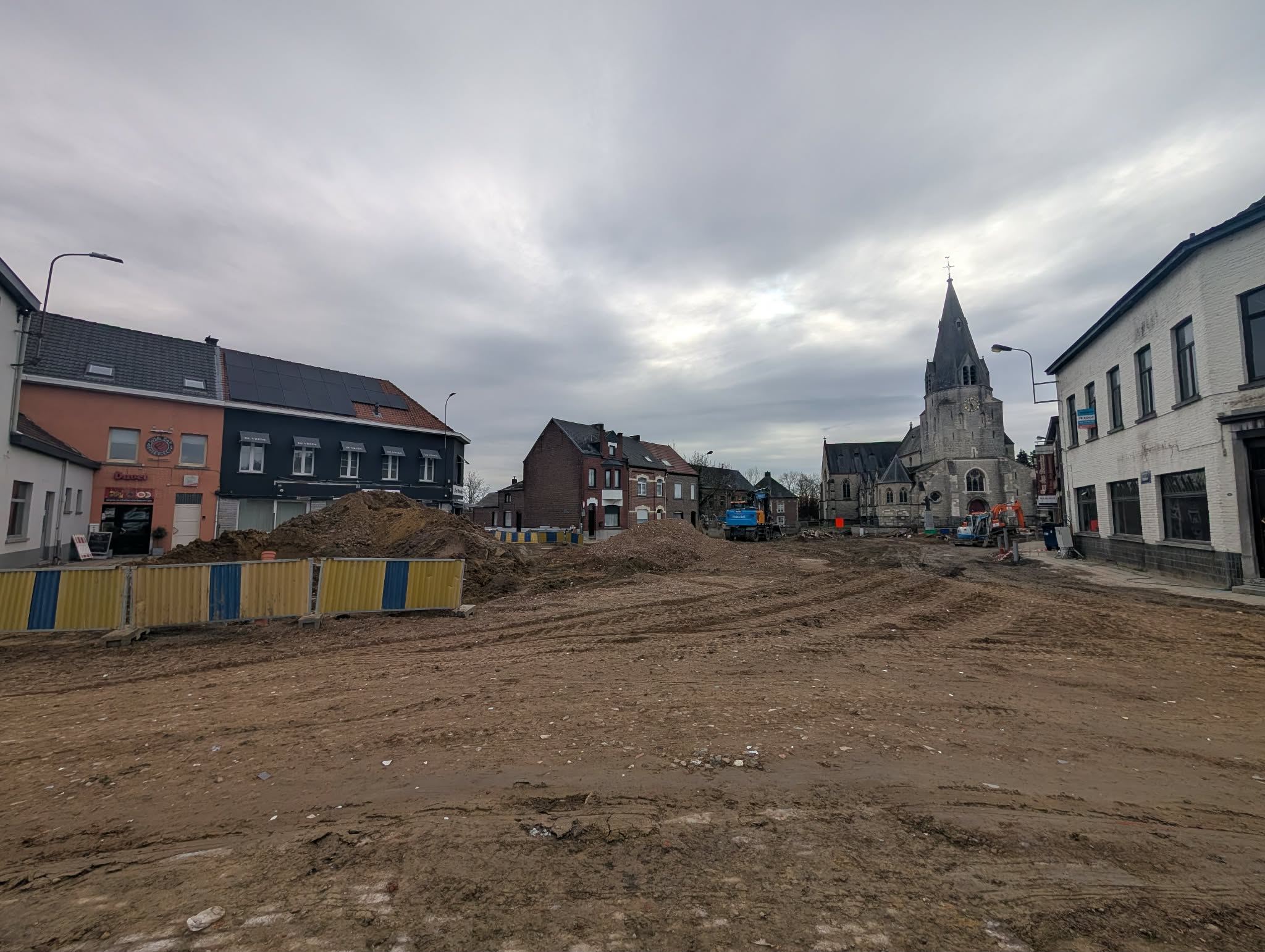

24 maart - 17 april 2026 (afgerond)
Vanaf 24 maart beginnen de rioleringswerken in de Fonteinstraat, in het korte stuk vanaf het Dorp tot de bocht, ter hoogte van de tweede ingang van Hof ter Leeuwe in de Fonteinstraat. Ook de rioleringswerken op het Dorp schuiven verder op tot voorbij het kruispunt met de Guido Gezellestraat (tot aan café Standaard).
Tijdens deze periode is de Fonteinstraat afgesloten waardoor je via deze straat het Dorp niet kan bereiken. Ook het kruispunt op het Dorp zal even afgesloten worden.
Het dorpsplein blijft afgesloten voor verkeer en wordt gebruikt voor werfverkeer en opslagzone voor materialen. In de A. De Cockstraat en Moreelstraat blijft tweerichtingsverkeer mogelijk in functie van de bereikbaarheid van het centrum (en de parking voor het administratief centrum) en de parking Moreelstraat. De wegomlegging vanaf de Moreelstraat richting centrum verloopt via de Bergstraat.
Op 17 april zal de Geallieerdenstraat tussen de Bouchtstraat en de Guido Gezellestraat afgesloten zijn voor 1 dag. Die dag wordt de nieuwe appartementenblok in de Geallieerdenstraat 7 aangesloten op het waternet.
De Schiptrekkersbrug is open voor fietsers en wandelaars. Zij kunnen niet langs de Pastorijweg naar het centrum, maar dienen via het Denderpark en de Kiekenborrestraat een korte omleiding te nemen.
Tijdens de paasvakantie is Hof ter Leeuwe bereikbaar via de Fonteinstraat.

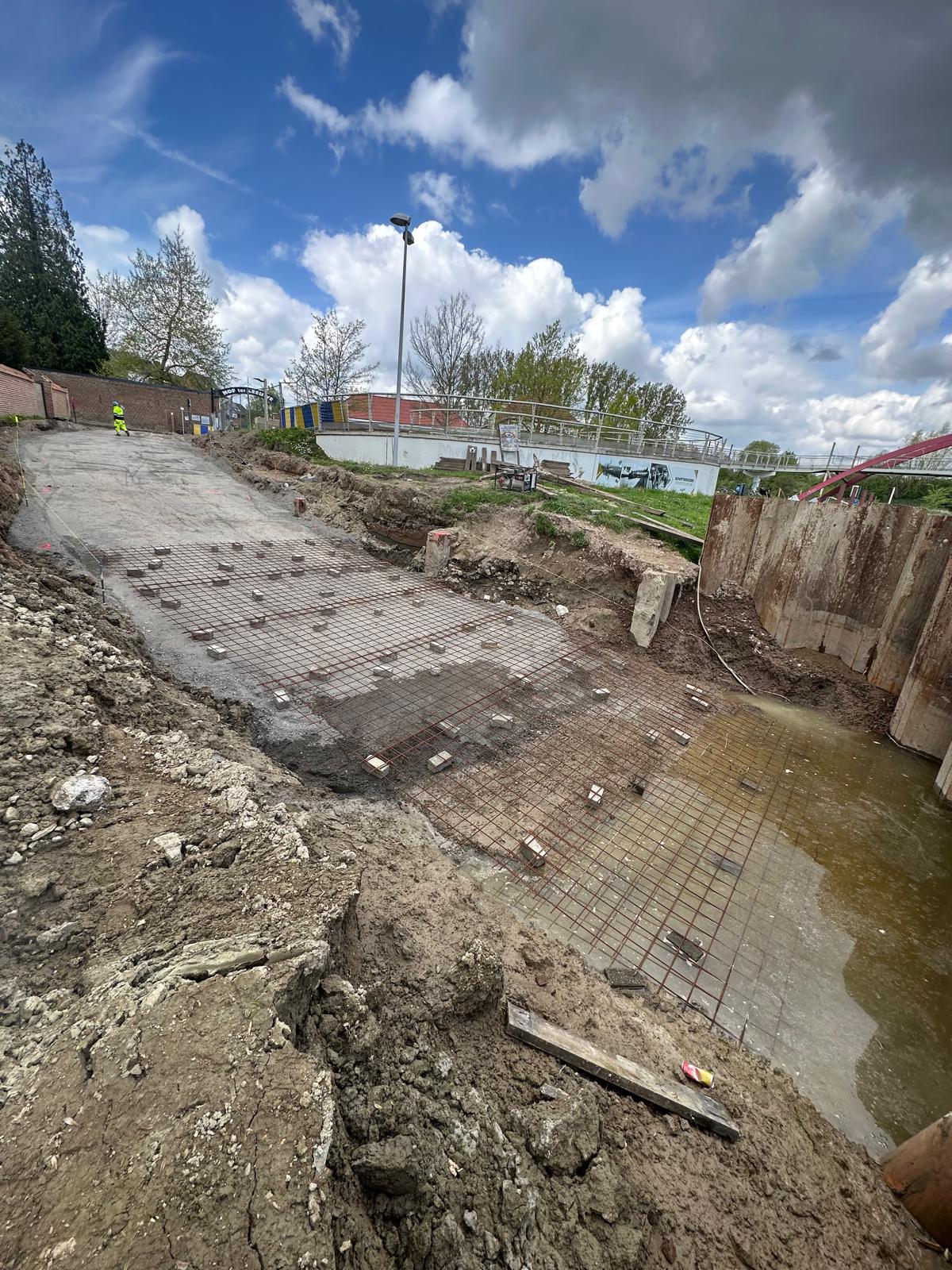

20 april - 15 mei 2026 (afgerond)

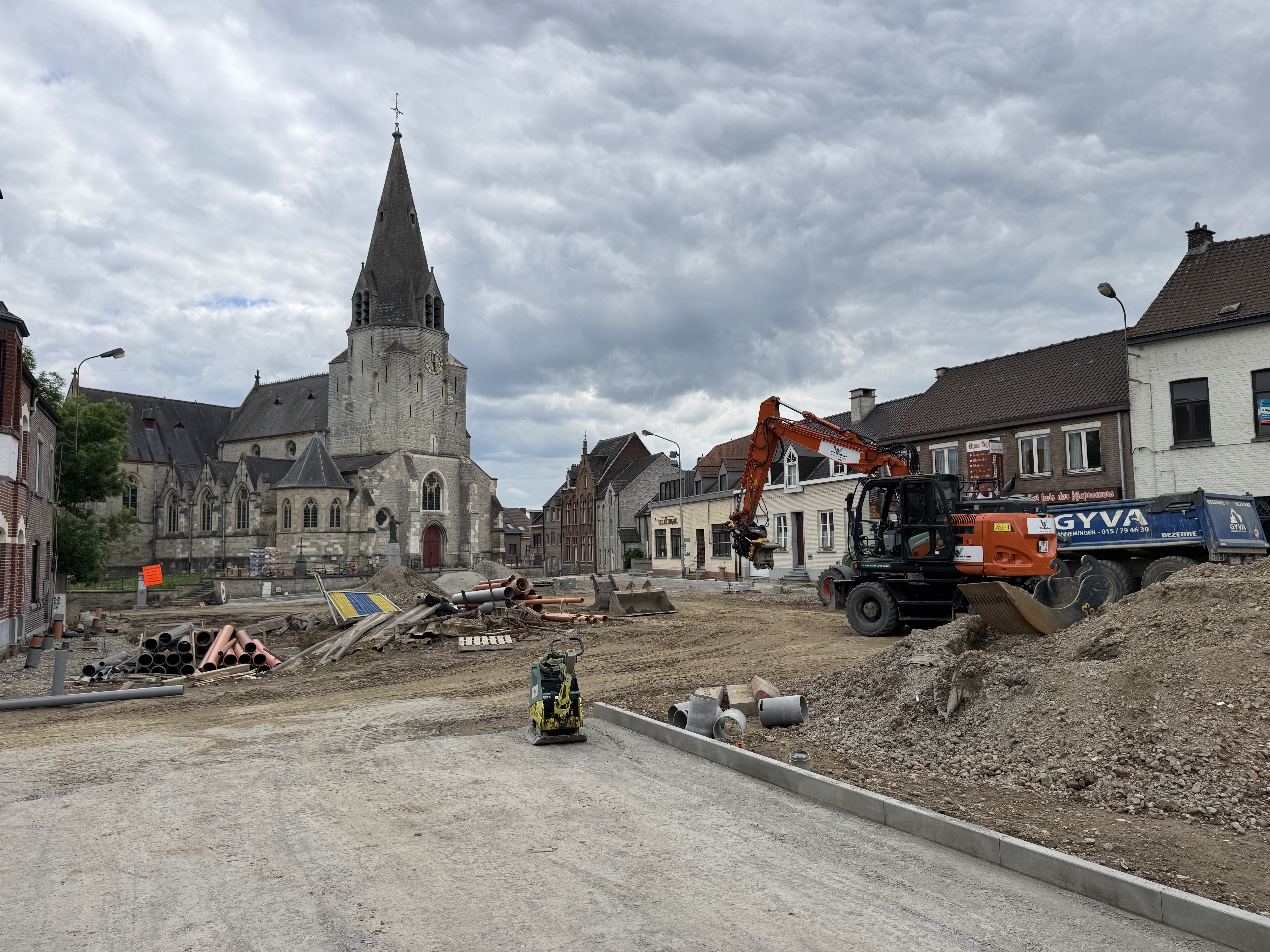

Na het beëindigen van de rioleringswerken op het Dorp en de Fonteinstraat starten aansluitend de rioleringswerken in de A. De Cockstraat. Vanaf 20 april beginnen de werken in de zone vanaf het Dorp tot aan de Middenstraat.

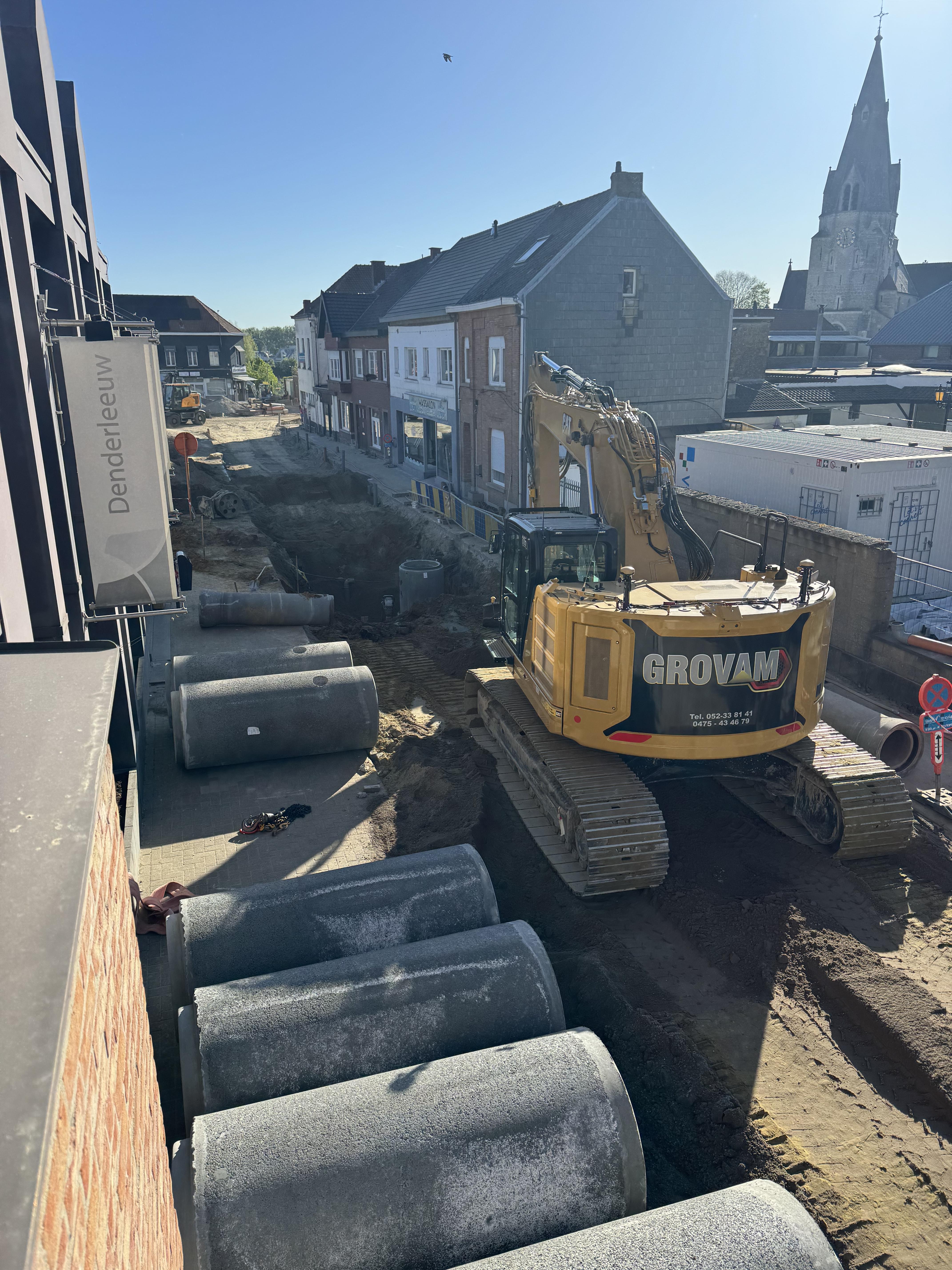

Tijdens de werken wordt de A. De Cockstraat uiteraard afgesloten, en wel vanaf het kruispunt met de Jozef Sonckstraat.
Er is ook geen doorgang naar het dorpsplein mogelijk vanuit de Fonteinstraat en vanuit de Moreelstraat. Het Dorp blijft immers afgesloten voor verkeer. De Moreelstraat blijft tweerichting zodat de parking Moreelstraat bereikbaar blijft. De wegomlegging vanaf de Moreelstraat richting centrum verloopt via de Bergstraat.

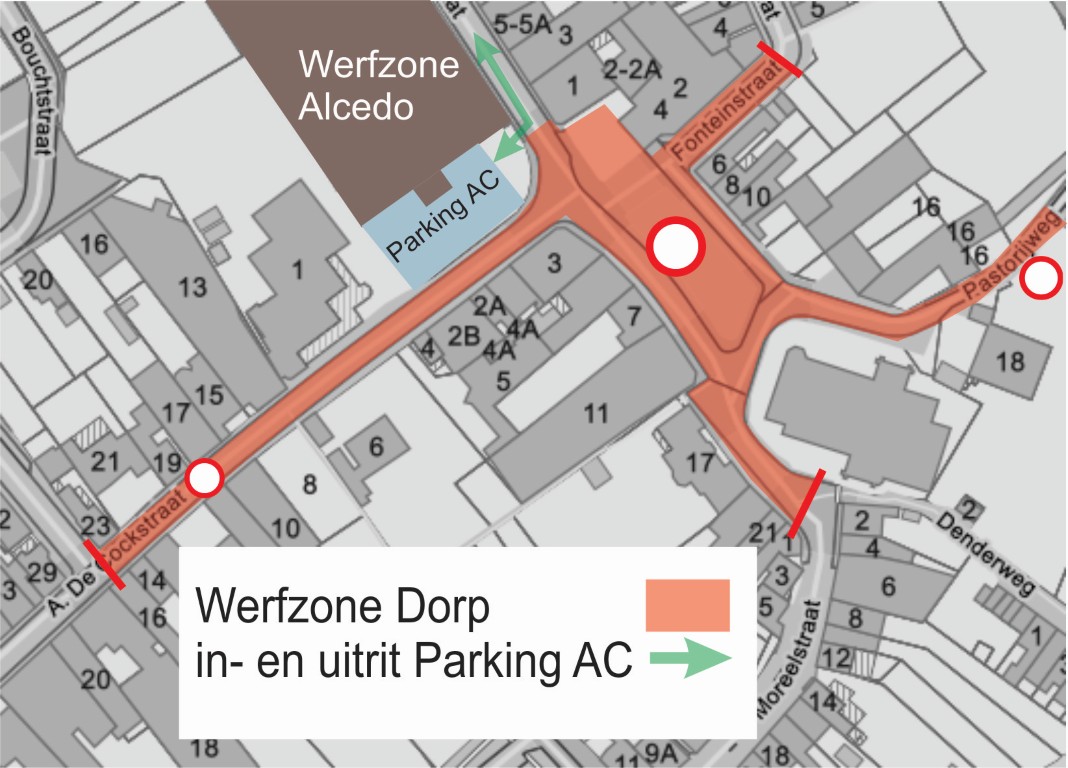

In deze fase zal ook de parkeersituatie rond het administratief centrum veranderen. Zo is er uiteraard geen parkeermogelijkheid meer in de werfzone in de A. De Cockstraat. De parking voor het administratief centrum zal enkel bereikbaar zijn via de Guido Gezellestraat.
De rioleringswerken zullen normaal ongeveer 1 maand duren. Daarna wordt de werfzone afgewerkt in 'minder hinder steenslag'. Op dat ogenblik ligt het centrum dus grotendeels in steenslag: van het Dorp tot de A. De Cockstraat.
De Schiptrekkersbrug is open voor fietsers en wandelaars. Zij kunnen via het Denderpark en de Kiekenborrestraat het centrum bereiken.
18 mei - 10 juli 2026 (afgerond)
Vanaf maandag 18 mei starten de rioleringswerken in de Guido Gezellestraat, vanaf het Dorp tot de Geallieerdenstraat. Dit deel van de straat zal gedurende de werken uiteraard niet bereikbaar zijn voor het doorgaand verkeer.
Van 1 tot en met 9 juni wordt ook het kruispunt van de Geallieerdenstraat en de Guido Gezellestraat tijdelijk afgesloten. De aannemer moet er een speciale rioolput plaatsen, waardoor het noodzakelijk is om het kruispunt volledig af te sluiten voor alle verkeer.
Na de plaatsing van de rioolbuizen in de Guido Gezellestraat zorgt de aannemer voor de vernieuwing van alle huisaansluitingen op de riolering. Daarna wordt de onderfundering geplaatst, gevolgd door de asfaltering van de rijweg. Zo kan de Guido Gezellestraat opnieuw opengesteld worden voor het bouwverlof (van 13 juli tot 3 augustus). Deze (tijdelijke) afwerking blijft tot na de ruwbouwwerken van de woonblokken van Alcedo (vermoedelijk in het najaar van 2027). Daarna wordt de straat definitief aangelegd van gevel tot gevel.
Ondertussen worden ook in de A. De Cockstraat de huisaansluitingen vernieuwd en de boordstenen verder geplaatst. Hierdoor is de parking aan de voorkant van het Administratief Centrum tijdens de werkuren niet toegankelijk. Na de werkuren en in het weekend kan je er wel parkeren. De parking aan de achterzijde van het administratief centrum blijft bereikbaar.
Vanaf dinsdag 9 juni zijn er graafwerken in de zone tussen het voetpad tegen de voorgevel van het administratief centrum en de bouwput van Alcedo. Er worden dan leidingen gelegd voor de toekomstige wadi’s op het openbaar domein. Voor de veiligheid wordt deze zone volledig afgesloten, wat maakt dat de ingang van het AC gedurende een drietal dagen niet bereikbaar is via de parking naast het gebouw. Wie naar het gemeentehuis komt, parkeert zich dus best op de parking in de Moreelstraat om zo via de voetweg naar de A. De Cockstraat en verder naar het AC te wandelen. De aannemer zal zorgen voor een veilige oversteek.
Op het Dorp werkt de aannemer verder aan de aanleg van de boordstenen en de fundering voor de nieuwe rijbaan. De eerste plantvakken ter hoogte van de Moreelstraat en de kerk zijn intussen geplaatst, net als de nieuwe trap aan de Sint-Amanduskerk. Ook de slipway krijgt vorm: de schanskorven aan het water werden geplaatst en de steiger wordt teruggeplaatst. In de week van 14 juni wordt de bekisting gezet en daarna de betonstrook gegoten die een waterweg symboliseert in de publieke ruimte.
Tijdens de zomervakantie is het Hof ter Leeuwe bereikbaar via de Fonteinstraat. De Schiptrekkersbrug is open voor fietsers en wandelaars. Zij kunnen via het Denderpark en de Kiekenborrestraat het centrum bereiken.

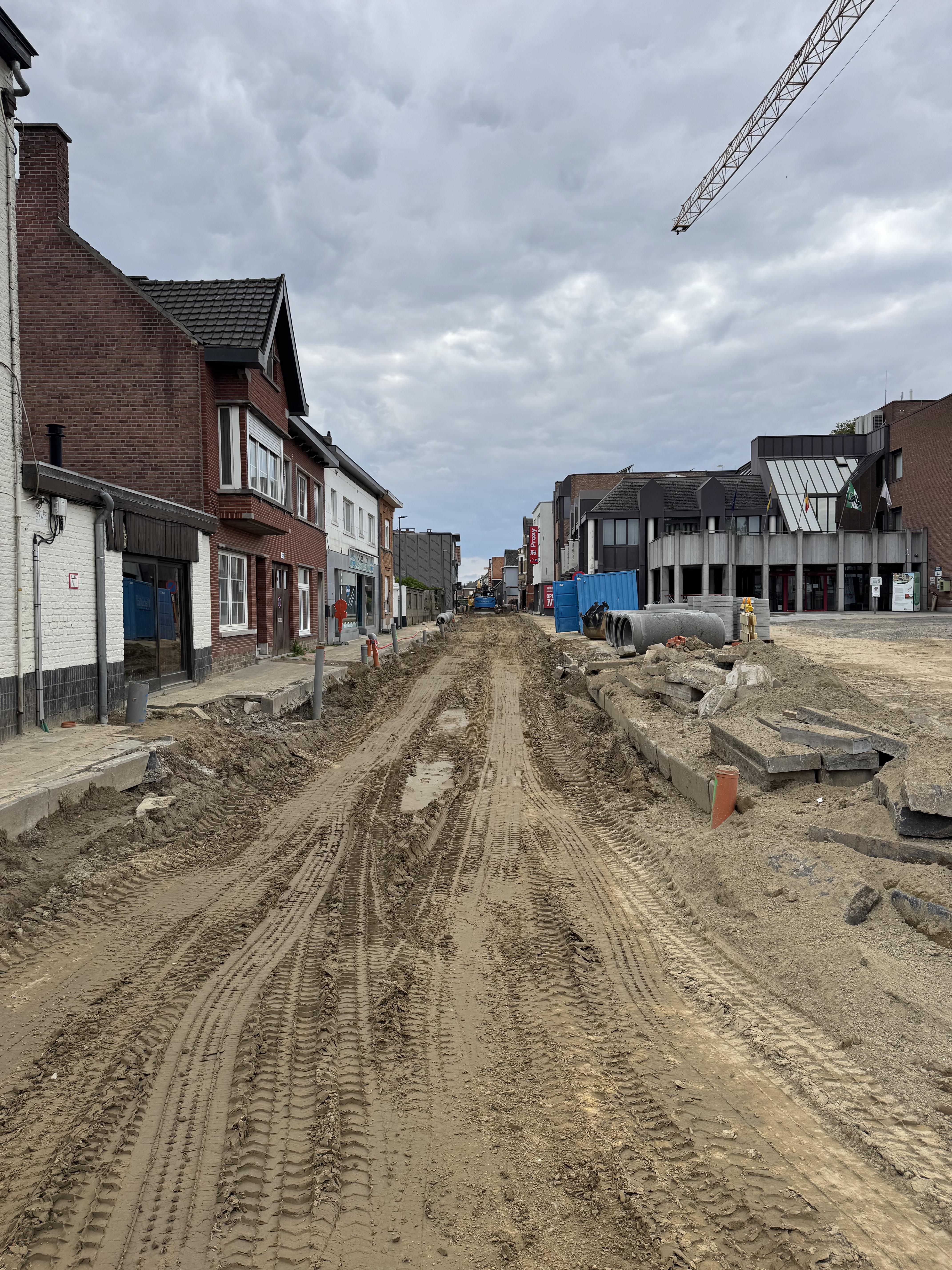

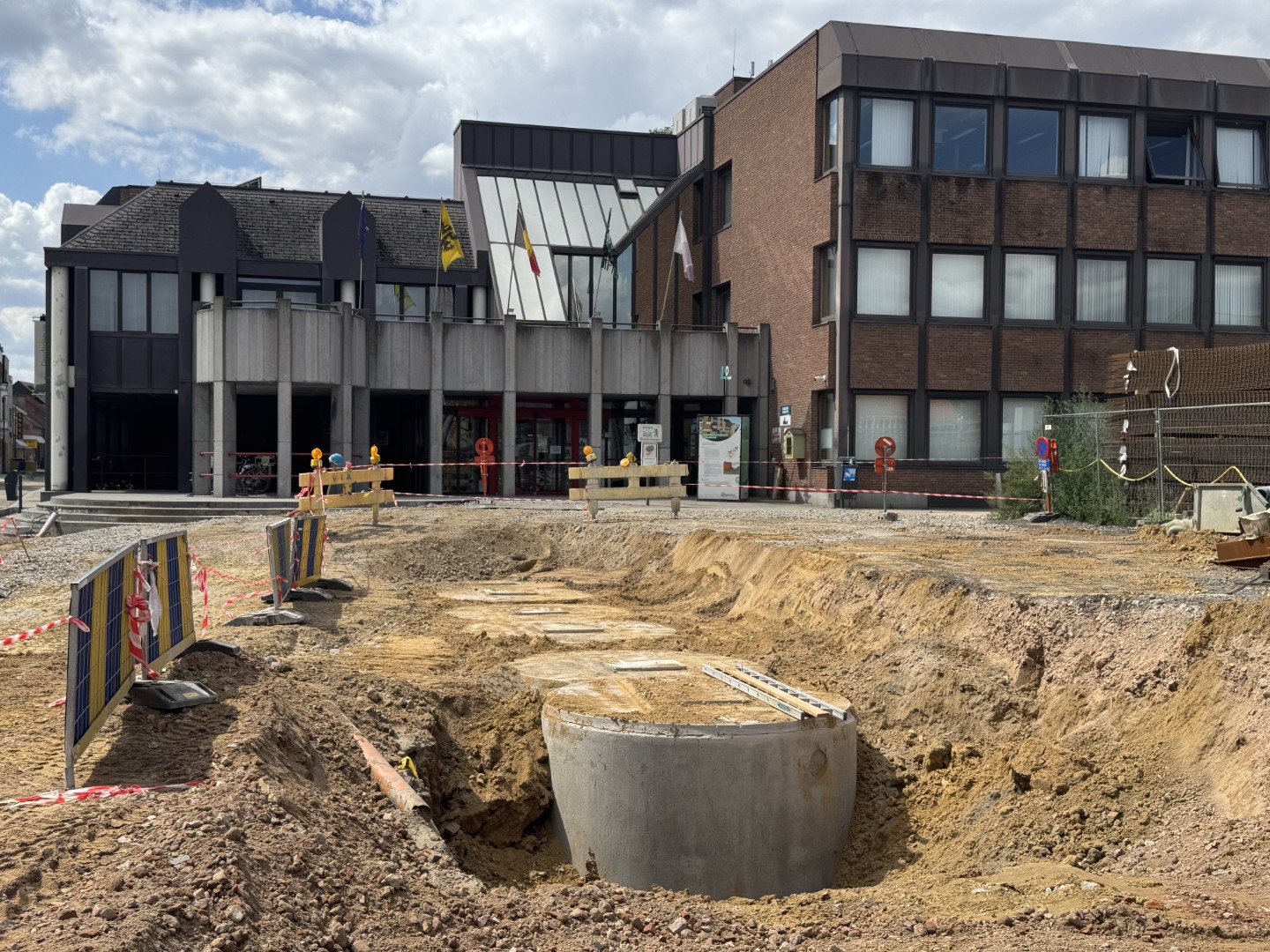

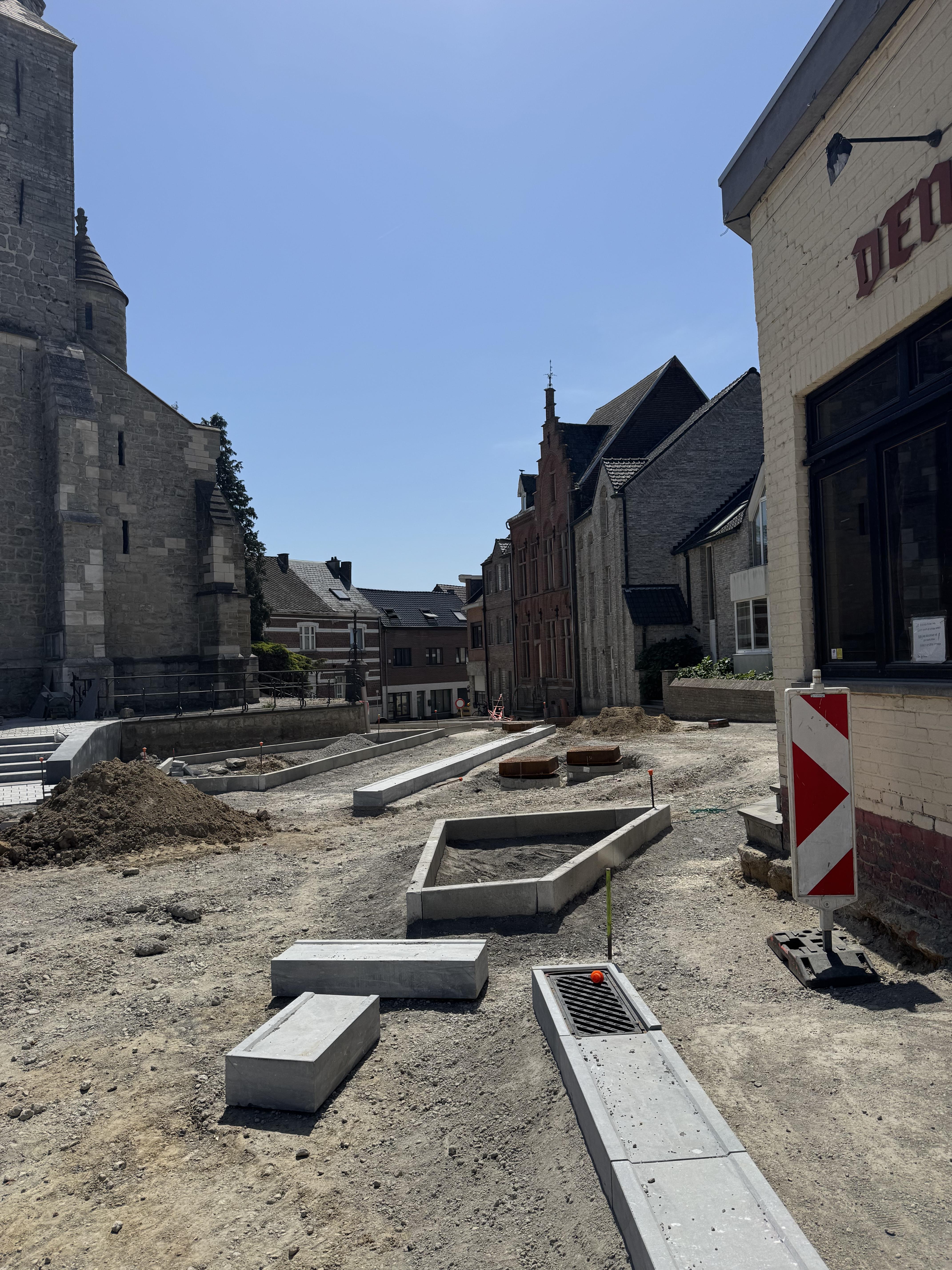

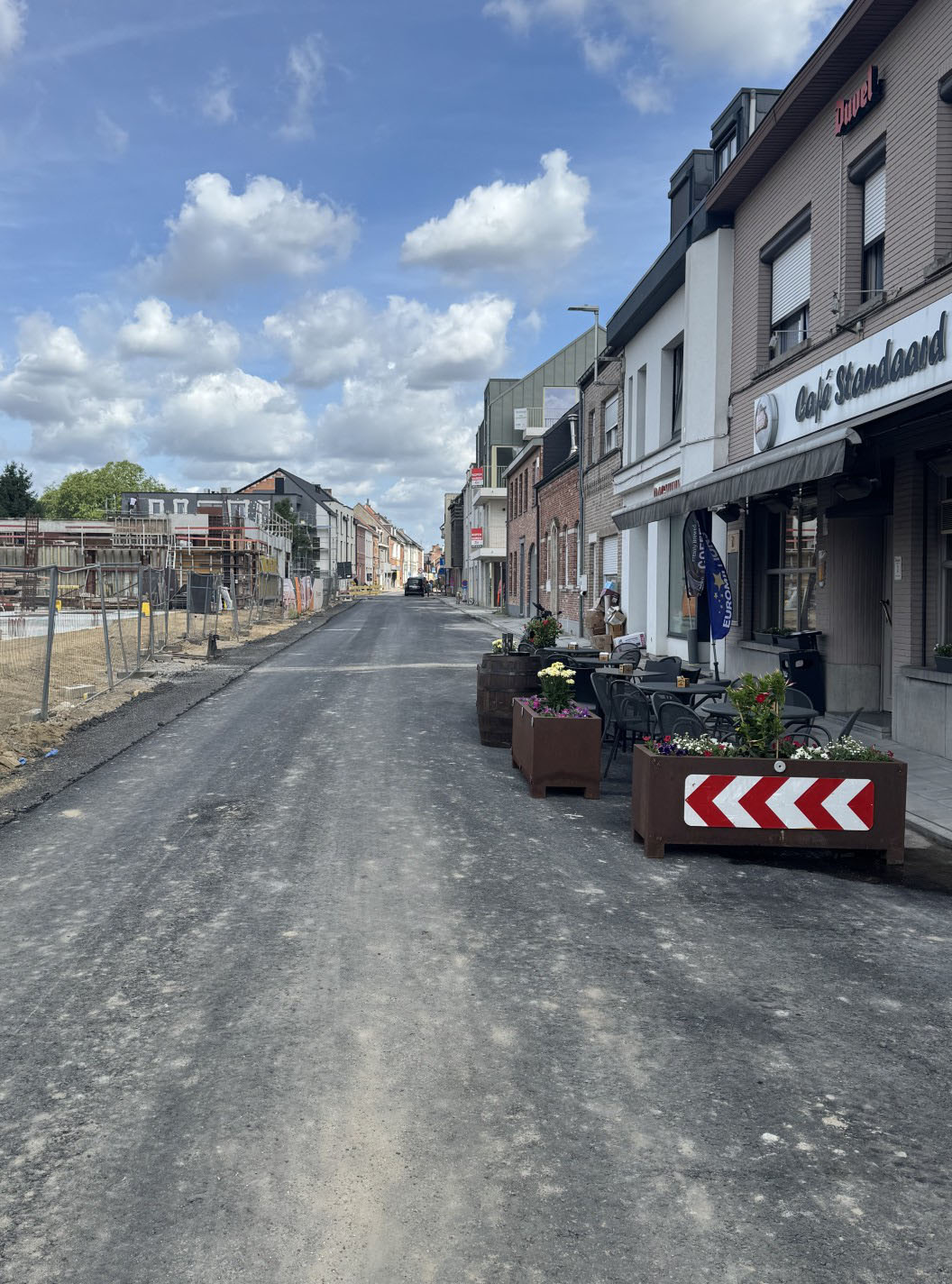

3 augustus - december 2026
Na het bouwverlof in de zomer werkt aannemer Viabuild verder aan de wegeniswerken en afwerking van de publieke ruimte. In deze fase worden het Dorp, de Fonteinstraat en de A. De Cockstraat afgewerkt, net als de ruimte voor het administratief centrum.

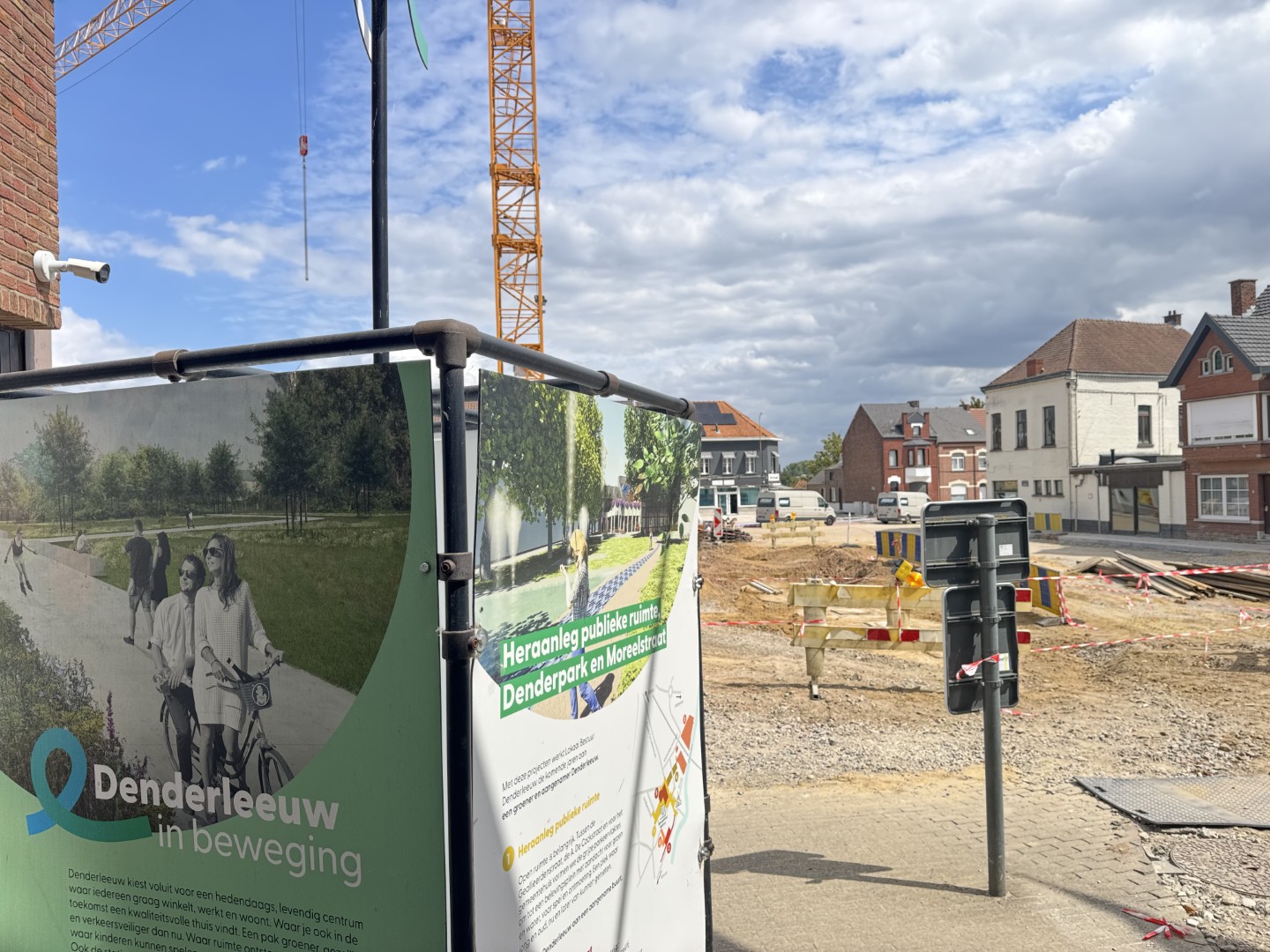

Vanaf maandag 3 augustus 2026 worden op de parking aan de voorzijde van het Administratief Centrum (AC) nieuwe regenwaterputten geplaatst. Aansluitend worden ook de nodige voorbereidende werken uitgevoerd voor de ondergrondse constructie van de toekomstige fontein op het Dorp. Hierdoor zal deze parking lange tijd niet beschikbaar zijn. Na afloop van deze werken worden op deze locatie de kasseien verder aangelegd.
Wie naar het gemeentehuis komt, parkeert zich dus best op de parking naast het AC en wandelt van daaruit via het wandelpad naar de ingang. In het bijzonder voor mensen die minder mobiel zijn (moeilijk stappen, rolstoel, kinderkoets...) is het aan te raden om via de achterkant van het AC rond het gebouw naar de vooringang te komen, aangezien de A. De Cockstraat voor hen moeilijk over te steken is.
Wie zijn wagen zet op de parking in de Moreelstraat kan via de voetweg naar de A. De Cockstraat en verder naar het AC.

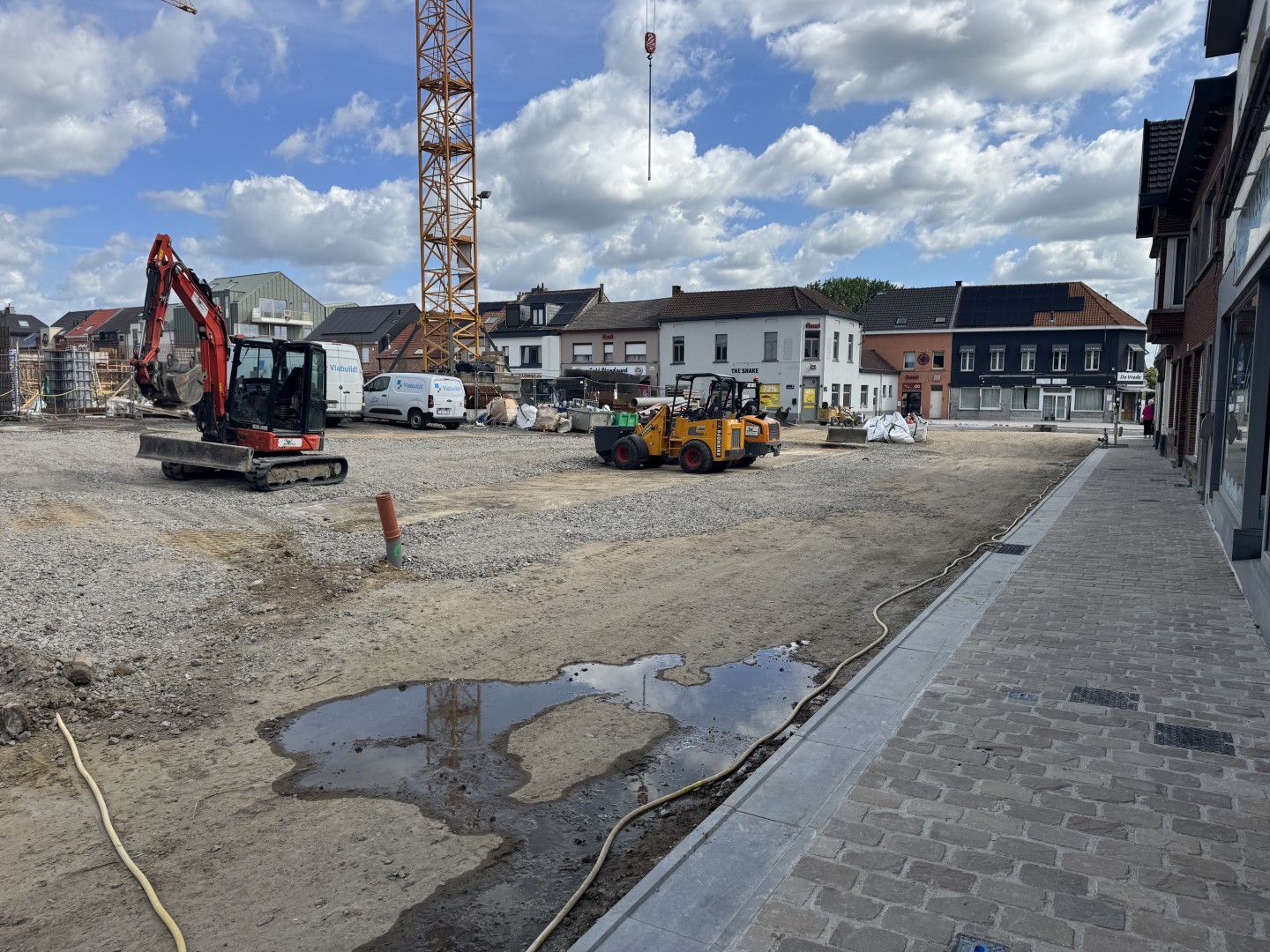

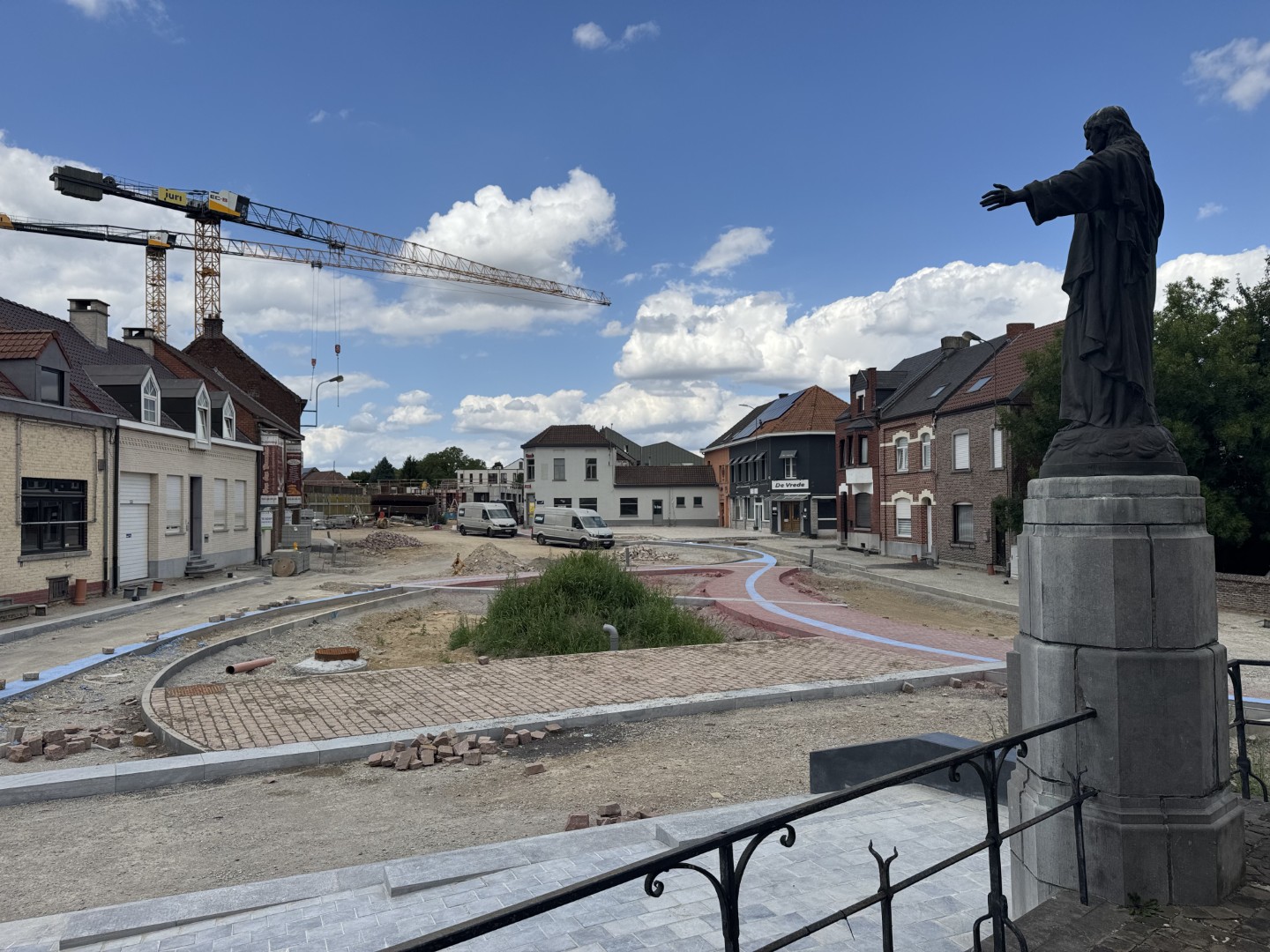

Daarna gaat de aannemer voort met de afwerking: er worden nieuwe kasseien aangelegd in de Pastorijweg en zo verder richting Dorp. Ook vanuit de Moreelstraat wordt verder richting dorpsplein gewerkt met de plaatsing van kasseien.
De Moreelstraat blijft afgesloten ter hoogte van het Dorp. In de straat is er nog steeds tijdelijk tweerichtingsverkeer, net als een parkeerverbod, zodat er verkeer mogelijk is richting centrum via de Bergstraat. Na de werken worden deze verkeersmaatregelen opgeheven en worden de Moreelstraat en het Dorp opnieuw toegankelijk voor het verkeer.
De Schiptrekkersbrug is open voor fietsers en wandelaars. Zij kunnen via het Denderpark en de Kiekenborrestraat het centrum bereiken.
En verder

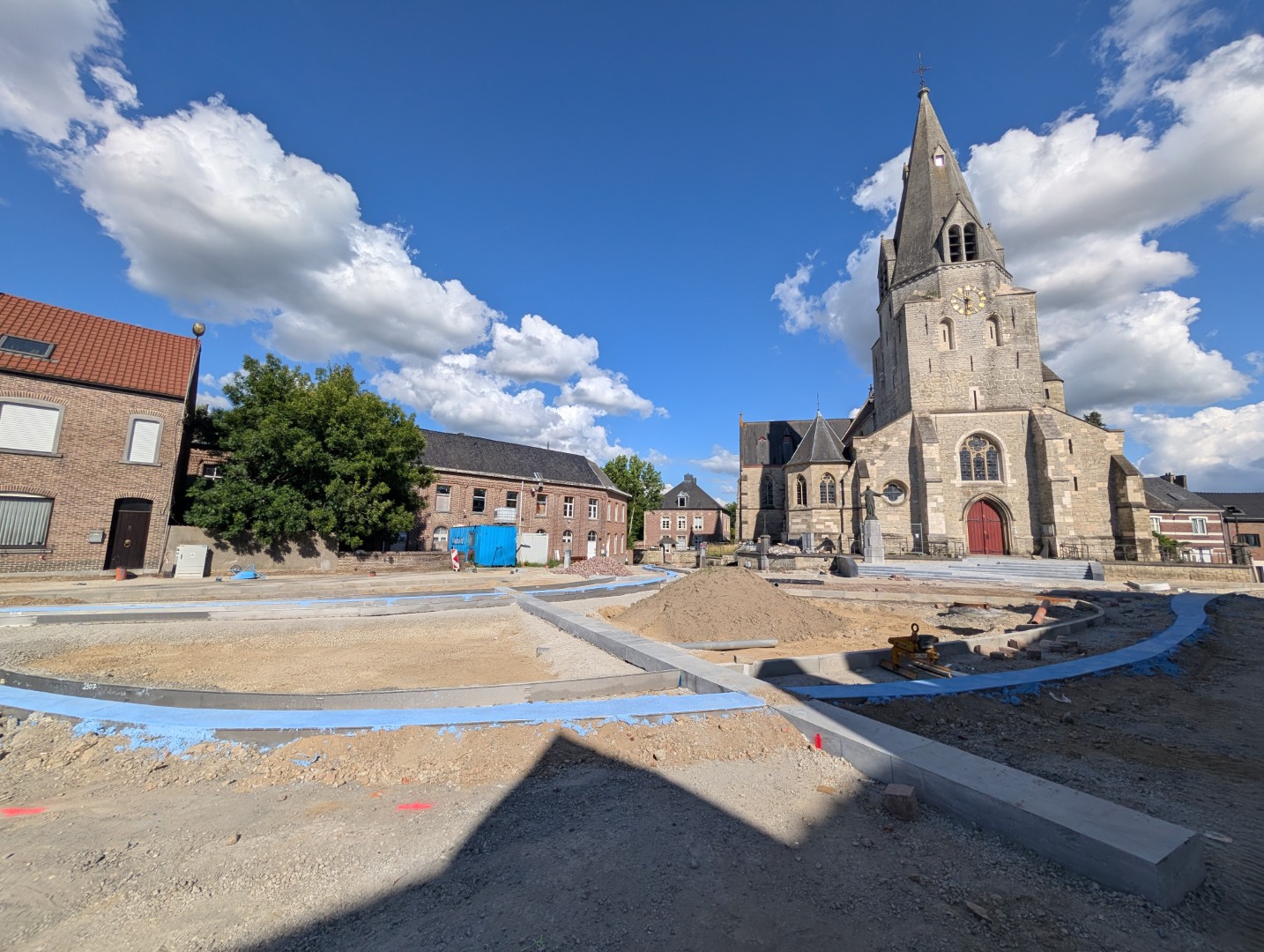

Volgens de ideale planning zijn de riolerings- en wegeniswerken in het dorpscentrum dus grotendeels achter de rug op het jaareinde van 2026.
Daarna verplaatst de bedrijvigheid zich lange tijd naar de werf van het private bouwproject Alcedo. Hier zal men op dit ogenblik klaar zijn met de ruwbouwwerken ondergronds en starten met de bovengrondse ruwbouw van de woonblokken. Hiervoor zullen een grote bouwkraan en stellingen geplaatst worden langs de hele werfzone.
Na de ruwbouwwerken van Alcedo, vermoedelijk rond oktober 2027, worden de stellingen verwijderd. Daarna start de aanleg van de publieke ruimte rondom de woonblokken. Ook de rioleringswerken in de Geallieerdenstraat, meer bepaald in de zone tussen de Guido Gezellestraat en de Boomgaardstraat, kunnen dan pas aangevat worden.
En na deze werken is het dan aan de bovenafwerking van de Geallieerdenstraat en de Guido Gezellestraat, vanaf de Geallieerdenstraat tot het Dorp.
Meer nieuws over dit project
- Tijdelijke afsluiting Geallieerdenstraat voor onderzoek nutsleidingen
- Hinder voor bezoekers aan Administratief Centrum vanaf 3 augustus
- Werken op het Dorp: bouwverlof van 10 juli tot en met 2 augustus
- Werkplanning heraanleg publieke ruimte
- Parkeren tijdens de werken in het dorpscentrum
- Guido Gezellestraat opnieuw open voor verkeer
- Werken Guido Gezellestraat gaan sneller vooruit dan gepland
- Update werken aan kruispunt Geallieerdenstraat-Guido Gezellestraat
- Tijdelijke hinder voor bezoekers aan Administratief Centrum vanaf 9 juni
- Kruispunt Geallieerdenstraat – Guido Gezellestraat afgesloten van 1 tot en met 5 juni
- Update rioleringswerken centrum: nieuwe fase vanaf 18 mei
- Rioleringswerken in A. De Cockstraat starten op 22 april
- Rioleringswerken in Fonteinstraat en A. De Cockstraat vanaf 13 april 2026
- Geen doorgang van 31 maart tot 1 april op kruispunt Guido Gezellestraat - Fonteinstraat - Dorp - A. De Cockstraat
- Fonteinstraat afgesloten vanaf 24 maart tot 17 april
- Kruispunt A. De Cockstraat – Guido Gezellestraat en Fonteinstraat tijdelijk afgesloten door rioleringswerken
- Uitzonderlijke betonwerken op werf Alcedo op 11 maart
- Dorp afgesloten voor volgende fasen van werken dorpscentrum
- Tijdelijk tweerichtingsverkeer in A. De Cockstraat
- Moreelstraat vanaf 20 oktober afgesloten voor werken dorpscentrum
Meer nieuws
Plaatsing kraan in Guido Gezellestraat op woensdag 7 oktober voor bouwproject Alcedo
De straat is de hele dag afgesloten vanaf het kruispunt met de Geallieerdenstraat tot aan de Denderparkdreef.Biestpark officieel geopend op 23 september 2026
Tussen de Biestbaan en de Hoogstraat kunnen inwoners voortaan wandelen, spelen, ontspannen en elkaar ontmoeten.Verkeershinder op maandag 21 september door betonstort bouwproject Alcedo
Er worden tussen 6 en 6 uur 70 vrachtwagens verwacht.Tijdelijke afsluiting Geallieerdenstraat voor onderzoek nutsleidingen
De straat wordt voor 1 dag afgesloten tussen de Guido Gezellestraat en de Bouchtstraat.Hinder voor bezoekers aan Administratief Centrum vanaf 3 augustus
Bezoekers parkeren zich best op de parking naast het AC of op de parking in de Moreelstraat.Werken op het Dorp: bouwverlof van 10 juli tot en met 2 augustus

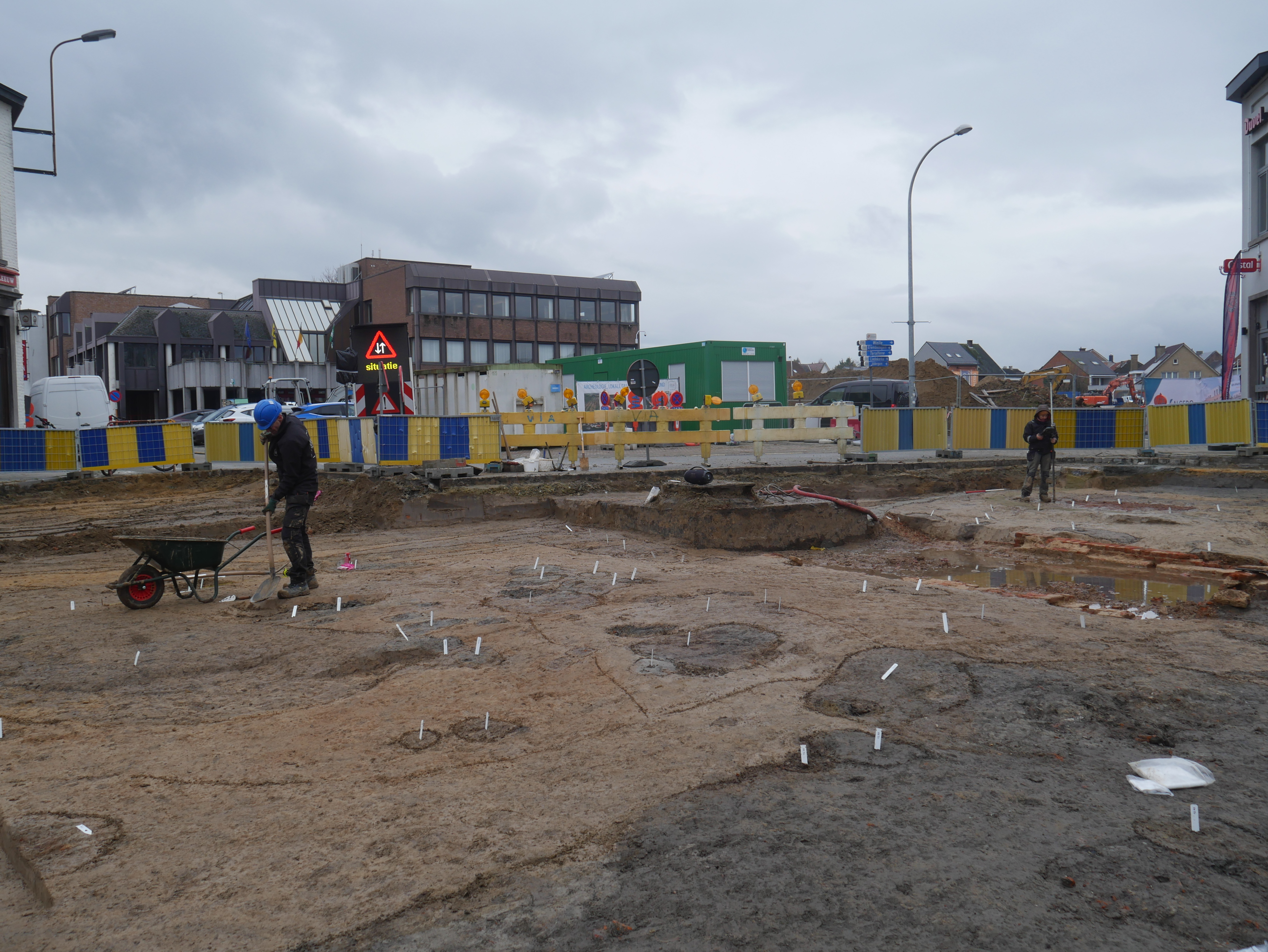

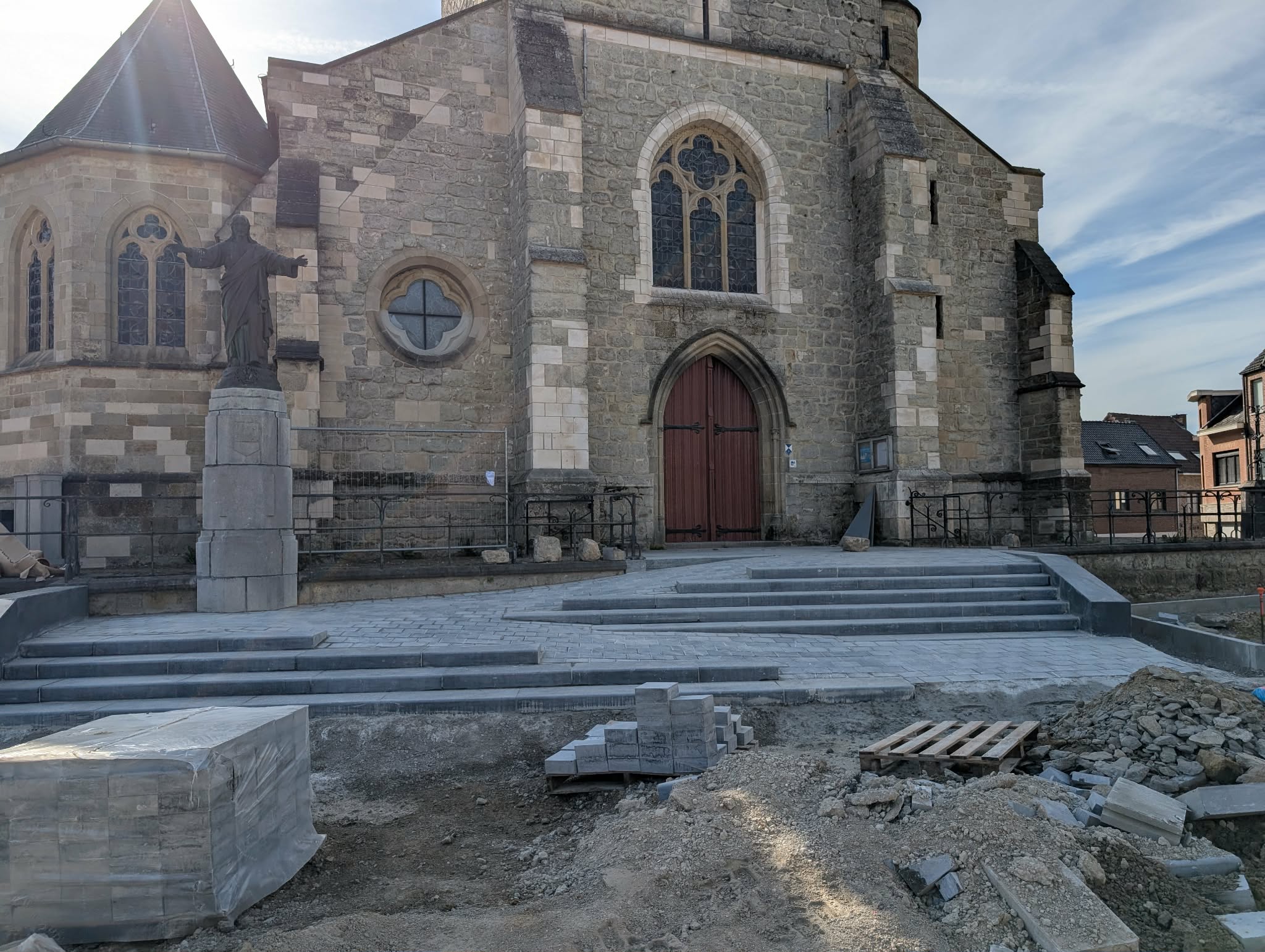

Een korte terugblik op de werken aan de publieke ruimte in het centrum...Werkplanning heraanleg publieke ruimte
Op deze pagina kan je de planning van de werken raadplegen en opvolgen.Parkeren tijdens de werken in het dorpscentrum
Op deze pagina kan je de actuele parkeersituatie in het centrum raadplegen.Guido Gezellestraat opnieuw open voor verkeer
De A. De Cockstraat en het Dorp blijven afgesloten voor doorgaand verkeer.Werken Guido Gezellestraat gaan sneller vooruit dan gepland
De aannemer gaat er van uit dat de straat al op vrijdag 3 juli kan opengesteld worden.Update werken aan kruispunt Geallieerdenstraat-Guido Gezellestraat
Door de hevige regenval van de afgelopen dagen hebben de werken vertraging opgelopen. Hierdoor zal het kruispunt nog tot en met dinsdag 9 juni 2026 afgesloten blijven.Tijdelijke hinder voor bezoekers aan Administratief Centrum vanaf 9 juni
Bezoekers parkeren zich best op de parking in de Moreelstraat. De werken nemen naar verwachting 3 dagen in beslag.
